Ο αντιδραστήρας εισήλθε επίσημα σε εμπορική λειτουργία μετά την ολοκλήρωση περισσότερων από 1.500 δοκιμών συστημάτων και εξοπλισμού (Interesting Engineering)
Ο αντιδραστήρας ισχύος 1.250 MW εισήλθε επίσημα σε εμπορική λειτουργία την 1η Μαΐου, μετά την ολοκλήρωση πιλοτικών βιομηχανικών δοκιμών και την έγκριση από τη ρωσική ρυθμιστική αρχή Rostekhnadzor στις 27 Απριλίου.
Ο αντιδραστήρας πλέον τροφοδοτεί με ηλεκτρική ενέργεια το Ενιαίο Ενεργειακό Σύστημα της Ρωσίας. Αυτή τη στιγμή αποτελεί τη μεγαλύτερη μονάδα πυρηνικής ισχύος στη Ρωσία και είναι ο πρώτος αντιδραστήρας VVER-TOI που ξεκινά εμπορική λειτουργία.
Το Kursk II εντάσσεται στα μεγαλύτερα πυρηνικά εργοστάσια της Ρωσίας
Η Rosatom δήλωσε ότι ο νέος αντιδραστήρας αύξησε τη συνολική ισχύ του πυρηνικού σταθμού Kursk πάνω από τα 3.000 MW, κατατάσσοντάς τον μεταξύ των μεγαλύτερων πυρηνικών εγκαταστάσεων της χώρας.
«Χάρη στο VVER-TOI, ο πυρηνικός σταθμός Kursk εντάχθηκε στις τάξεις των μεγαλύτερων πυρηνικών σταθμών της Ρωσίας, λειτουργώντας σε ισχύ άνω των 3.000 MW. Κάθε δισ. kWh συμβάλλει στην ενεργειακή ανεξαρτησία, τη βιομηχανική ανάπτυξη και την άνεση δεκάδων χιλιάδων οικογενειών», δήλωσε ο διευθυντής του πυρηνικού σταθμού Kursk, Alexander Uvakin.

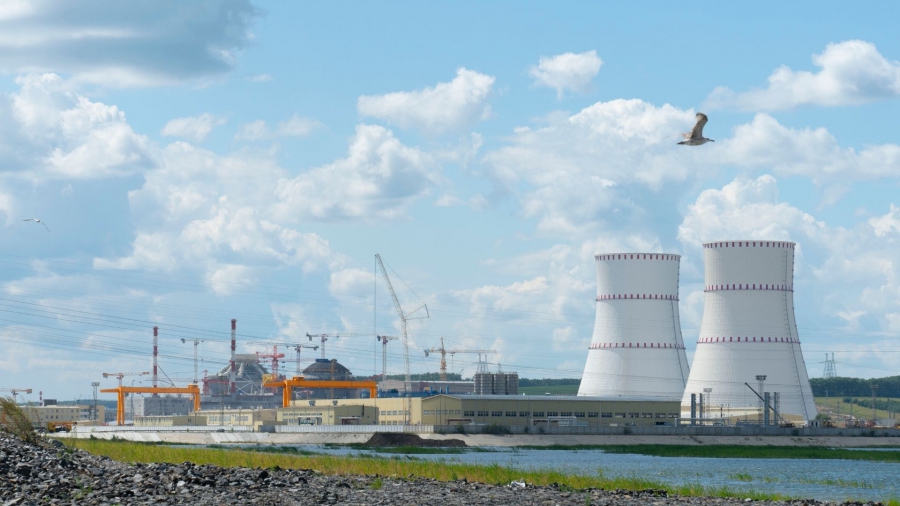

Η νέα εγκατάσταση Kursk II κατασκευάζεται κοντά στον υπάρχοντα πυρηνικό σταθμό Kursk στη δυτική Ρωσία, περίπου 60 χλμ. από τα σύνορα με την Ουκρανία.
Το έργο αποτελεί μέρος του μακροπρόθεσμου σχεδίου της Ρωσίας για την αντικατάσταση των παλαιών αντιδραστήρων RBMK-1000 που λειτουργούν στον αρχικό σταθμό Kursk.
Η πρώτη από αυτές τις παλαιότερες μονάδες έκλεισε τον Δεκέμβριο του 2021 μετά από 45 χρόνια λειτουργίας, ενώ η δεύτερη μονάδα αποσύρθηκε τον Ιανουάριο του 2024.
Αν και οι αντιδραστήρες RBMK είχαν αρχικά σχεδιαστεί για διάρκεια ζωής 30 ετών, η Rosatom επέκτεινε τη λειτουργία τους κατά 15 χρόνια μέσω προγραμμάτων εκσυγχρονισμού και παράτασης ζωής.
Συνεχίζεται η κατασκευή πρόσθετων αντιδραστήρων
Η κατασκευή του πρώτου αντιδραστήρα του Kursk II ξεκίνησε το 2018. Το δοχείο του αντιδραστήρα εγκαταστάθηκε τον Ιούνιο του 2022, ενώ οι εργασίες σκυροδέτησης του εξωτερικού θόλου ολοκληρώθηκαν τον Αύγουστο του 2023.
Η Rosatom δήλωσε ότι περισσότεροι από 90.000 άνθρωποι, μαζί με περίπου 250 εργολάβους και υπεργολάβους, συμμετείχαν στην κατασκευή της πρώτης μονάδας.
Η εταιρεία κατασκευάζει επίσης τη δεύτερη και την τρίτη μονάδα VVER-TOI στην τοποθεσία, με σχέδια για συνολικά τέσσερις αντιδραστήρες. Μόλις ολοκληρωθούν, ο πλήρης σταθμός αναμένεται να παρέχει ισχύ 5.000 MW έως το 2034.
Πριν από την εμπορική έγκριση, ο πρώτος αντιδραστήρας υποβλήθηκε σε περισσότερες από 1.500 δοκιμές που κάλυψαν τα συστήματα και τον εξοπλισμό της μονάδας κατά τη φάση των πιλοτικών βιομηχανικών δοκιμών.
Η Ρωσία προβάλλει αναβαθμισμένα συστήματα ασφάλειας
Η Rosatom περιγράφει το VVER-TOI ως την τελευταία εξέλιξη της ρωσικής τεχνολογίας μεγάλων αντιδραστήρων ελαφρού ύδατος.
Σύμφωνα με την εταιρεία, ο αντιδραστήρας διαθέτει αναβαθμισμένα δοχεία πίεσης, παρατεταμένη διάρκεια ζωής εξοπλισμού και συνδυασμό ενεργών και παθητικών συστημάτων ασφάλειας.
Ο σχεδιασμός περιλαμβάνει επίσης έναν τοπικοποιητή τήξης πυρήνα, με στόχο τον περιορισμό σεναρίων σοβαρών ατυχημάτων.
Η Rosatom ανέφερε επίσης ότι ο αντιδραστήρας μπορεί να λειτουργεί με 100% καύσιμο μεικτών οξειδίων (MOX), το οποίο περιέχει ουράνιο και πλουτώνιο.
Οι αντιδραστήρες Kursk II αναμένεται να αντικαταστήσουν πλήρως τις υπόλοιπες παλαιές μονάδες στον κοντινό πυρηνικό σταθμό Kursk, οι οποίες προγραμματίζεται να κλείσουν έως το 2031.
