Τοποθετήθηκαν και οι 95 βάσεις των ανεμογεννητριών – Επένδυση £4 δισ. και ισχύς 1,4 GW για την τροφοδοσία περισσότερων από 1,3 εκατ. βρετανικών νοικοκυριών

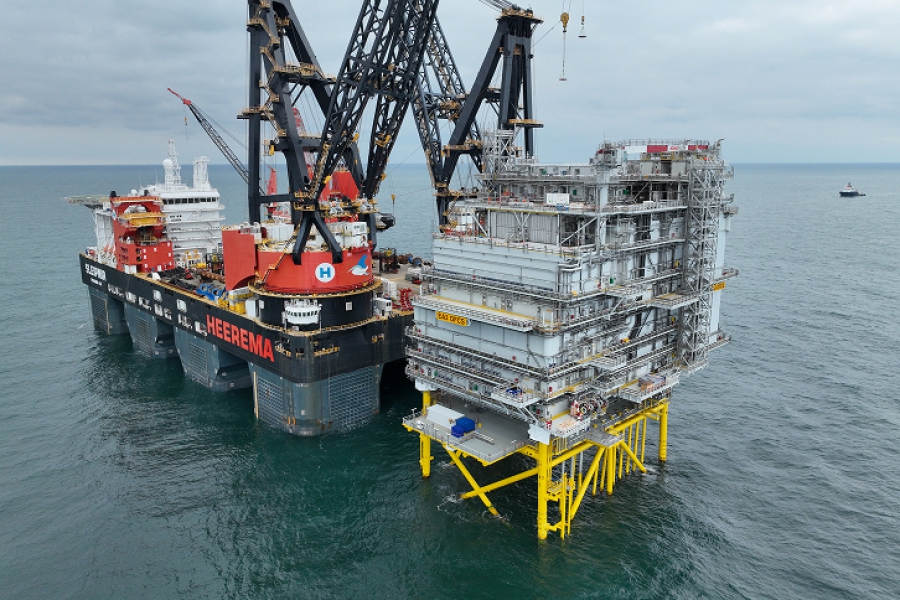

Η ScottishPower Renewables και η Abu Dhabi Future Energy Company PJSC–Masdar ολοκλήρωσαν ένα σημαντικό κατασκευαστικό ορόσημο στο υπεράκτιο αιολικό πάρκο East Anglia THREE, ύψους £4 δισ., στα ανοικτά των ακτών του Suffolk στη Βρετανία.
Με την εγκατάσταση και των 95 θεμελιώσεων των ανεμογεννητριών, το έργο περνά πλέον σε ακόμη πιο προχωρημένο στάδιο κατασκευής, ενώ η εγκατάσταση των ίδιων των ανεμογεννητριών βρίσκεται ήδη σε εξέλιξη.
Οι μεγαλύτεροι μονοπάσσαλοι που έχουν εγκατασταθεί από jack-up πλοίο στην Ευρώπη
Οι 95 μονοπάσσαλοι που χρησιμοποιούνται ως θεμέλια ζυγίζουν από 1.200 έως 1.800 τόνους, έχουν ύψος 67 έως 84 μέτρα και διάμετρο έως 10,6 μέτρα.
Σύμφωνα με τις εταιρείες, πρόκειται για τους μεγαλύτερους μονοπασσάλους που έχουν εγκατασταθεί από πλοίο τύπου jack-up στην Ευρώπη.
Παράλληλα, ολοκληρώθηκε και η εγκατάσταση και των 95 transition pieces, καθένα από τα οποία έχει ύψος 20 μέτρα, διάμετρο 8 μέτρα και βάρος άνω των 400 τόνων.
Την εγκατάσταση των θεμελιώσεων ανέλαβε η Seaway7, με το East Anglia THREE να αποτελεί την πρώτη αντίστοιχη εκστρατεία εγκατάστασης που ολοκληρώνεται από το jack-up πλοίο Seaway Ventus.
Σε λειτουργία έως το τέλος του 2026
Οι εργασίες στη θάλασσα και στην ξηρά θα συνεχιστούν τους επόμενους μήνες, με στόχο το East Anglia THREE να τεθεί σε πλήρη λειτουργία έως το τέλος του 2026.
Το έργο θα διαθέτει εγκατεστημένη ισχύ 1,4 GW, παράγοντας αρκετή εγχώρια καθαρή ηλεκτρική ενέργεια για περισσότερα από 1,3 εκατομμύρια νοικοκυριά.
