Η πρόσφατα ιδιωτικοποιημένη Genex Power αποκάλυψε μια δραματική αλλαγή στα σχέδιά της για την επέκταση του κόμβου καθαρής ενέργειας Kidston γύρω από το πρώτο νέο έργο αντλιοστάσιας της χώρας εδώ και τέσσερις δεκαετίες, μειώνοντας κατά το ήμισυ την προτεινόμενη συνιστώσα της αιολικής ενέργειας και προσθέτοντας μια μεγάλη μπαταρία.
Tα σχέδια της εταιρίας

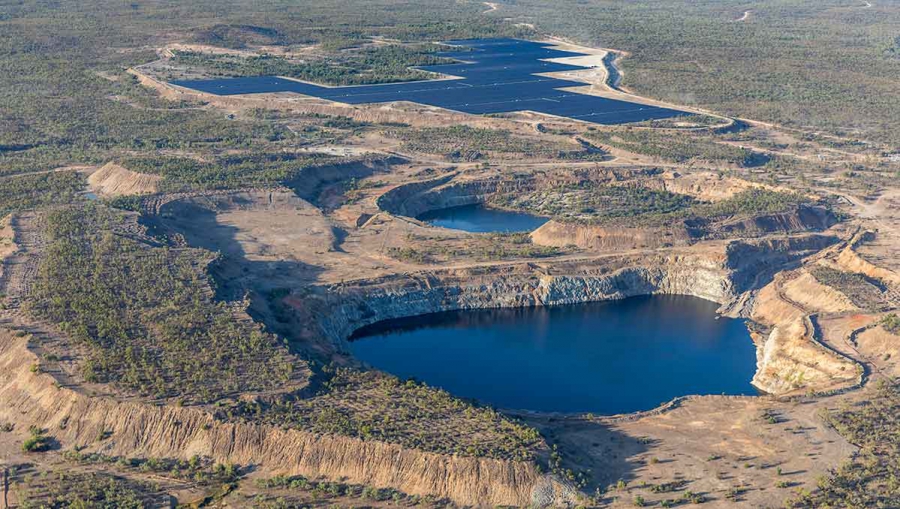

Η Genex σχεδίαζε να προσθέσει ένα αιολικό πάρκο 258 μεγαβάτ (MW) στον κόμβο Kidston, επεκτείνοντας το έργο αντλιοστάσιας ισχύος 250 MW, 2.000 MWh που κατασκευάζεται γύρω από το παλιό ορυχείο χρυσού ανοιχτού λάκκου και το οποίο θα ξεκινήσει να λειτουργεί αργότερα φέτος, με μερικούς μήνες καθυστέρηση.
Η εταιρεία - η οποία πλέον ανήκει εξ ολοκλήρου στον πρώην εταίρο της κοινοπραξίας J-Power - λέει ότι τα σχέδια επέκτασης έχουν αλλάξει. Αντί για 258 MW αιολικής ενέργειας, η προγραμματισμένη αιολική ισχύς έχει μειωθεί σε μόλις 120 MW και έχει προστεθεί στο έργο μια μεγάλη μπαταρία 150 MW, 600 MWh με εναλλασσόμενο ρεύμα.
Η Genex λέει ότι η δομή του νεοαποκαλούμενου Υβριδικού Έργου Kidston (K3-Hybrid) θα «βελτιώσει την απόδοση, θα βελτιώσει την αξιοπιστία και θα ελαχιστοποιήσει τις περιβαλλοντικές επιπτώσεις».
Οι αλλαγές στα έργα
Δεν είναι η πρώτη αλλαγή σχεδίου για τον κόμβο Kidston. Περιλαμβάνει ήδη ένα λειτουργικό ηλιακό πάρκο 50 MW και είχε εξεταστεί η προσθήκη άλλων 270 MW φωτοβολταϊκών, αλλά αυτά τα σχέδια άλλαξαν και το αιολικό έργο επιλέχθηκε ως προτεραιότητα.
Το 2023, η Genex υπέγραψε συμφωνία εξαγοράς με την EnergyAustralia για να αναλάβει το 30% της παραγωγής του σχεδιαζόμενου αιολικού έργου και συμφώνησε σε μια άλλη συμφωνία με την κρατική Stanwell για να αναλάβει το 50% της παραγωγής. Και οι δύο αυτές συμφωνίες θα πρέπει να αναδιαμορφωθούν.
Ο Διευθύνων Σύμβουλος Craig Francis λέει ότι η απόφαση να μειωθεί στο μισό το αιολικό σκέλος θα βοηθήσει με τις εγκρίσεις, τόσο με την κοινότητα όσο και με το δίκτυο. «Η αυτόνομη αιολική ενέργεια φαινόταν δύσκολη (λόγω της θέσης της στο δίκτυο)», δήλωσε στο Renew Economy.
Οι παράγοντες που επηρέασαν το έργο
«Είναι ακόμα νωρίς, ακόμα τακτοποιούμε τα πράγματα». Είπε ότι το κόστος της αιολικής ενέργειας ήταν ένας παράγοντας αλλά όχι βασικός παράγοντας της απόφασης, δεδομένου ότι ο άνεμος στο Κουίνσλαντ έχει προστιθέμενη αξία επειδή πνέει κυρίως όταν δεν λάμπει ο ήλιος για την ηλιακή φωτοβολταϊκή ενέργεια. Και το στοιχείο της μπαταρίας θα επωφεληθεί από την πτώση του κόστους αποθήκευσης μπαταριών.
Το έργο του αντλιοστασίου
Σε προηγούμενη δήλωσή του, ο Φράνσις αναφέρει ότι το έργο αντλιοστάσιου, το οποίο θα λειτουργεί σαν μια γιγάντια μπαταρία νερού, θα τεθεί σε λειτουργία μέχρι το τέλος του έτους και θα λειτουργήσει πλήρως το πρώτο εξάμηνο του 2026. Θα είναι η πρώτη νέα εγκατάσταση αντλιοστάσιου που θα ολοκληρωθεί στην Αυστραλία εδώ και 40 χρόνια.
«Έχει λίγο καθυστέρηση. Είναι η πρώτη που θα κατασκευαστεί εδώ και πολύ καιρό», δήλωσε ο Φράνσις στο Renew Economy. «Εργαζόμαστε και μαθαίνουμε μέσα από τις πολυπλοκότητες».
Η κατασκευή του υβριδικού αιολικού και μπαταρικού σταθμού θα ξεκινήσει στις αρχές του 2026, απασχολώντας περίπου 180 άτομα κατά τη διάρκεια της κατασκευής και έως 10 θέσεις εργασίας μόλις ξεκινήσουν οι λειτουργίες.
«Οι ροές εργασίας για την παρακολούθηση των πόρων, την προμήθεια (BESS, ανεμογεννήτριες και ισορροπία εγκαταστάσεων), το δίκτυο και τις εγκρίσεις σχεδιασμού τόσο από την Πολιτεία όσο και από την Ομοσπονδία έχουν προχωρήσει όλα καλά», δήλωσε ο Φράνσις στην προηγούμενη δήλωσή του.
