Οι συνολικές άδειες αποθήκευσης ανέρχονται σε 1585, με δύο βασικές κατηγορίες: συσσωρευτές και αντλησιοταμίευση σύμφωνα με όσα δήλωσε ο καθηγητής του ΕΜΠ Στ. Παπαθανασίου στην εκδήλωση της ΡΑΑΕΥ
Παράταση μέχρι το πρώτο εξάμηνο του 2026 για ενεργοποίηση της σύνδεσης εκτίμησε ότι θα λάβουν τα έργα αποθήκευσης με ενίσχυση, από το βήμα εκδήλωσης της ΡΑΑΕΥ για την αποθήκευση ενέργειας, ο καθηγητής ΕΜΠ, Σταύρος Παπαθανασίου, με δεδομένη την καθυστέρηση στην υλοποίηση των ενισχυόμενων ΣΑΗΕ συσσωρευτών. Πρόκειται για έργα από τους τρεις διαγωνισμούς. με συνολική ισχύ 900 MW και χωρητικότητα 2.2 GWh.
Επίσης, σημείωσε ότι συζητείται παράταση για τη διορία, που λήγει στις 30/9/2025, για κατάθεση αιτήσεων για ένταξη στο πλαίσιο της 28255/1143 για παροχή προσφορών σύνδεσης σε merchant ΣΑΗΕ συσσωρευτών, χωρίς ενίσχυση.
Στην εκδήλωση της ΡΑΑΕΥ συζητήθηκαν οι μεγαλύτερες προκλήσεις και οι προοπτικές του χώρου των ΑΠΕ, και τονίστηκε ότι πλέον η αγορά έχει στραφεί στην αποθήκευση, καθώς τα έργα ΑΠΕ λόγω των περικοπών έχουν περιορισμένη ελκυστικότητα.

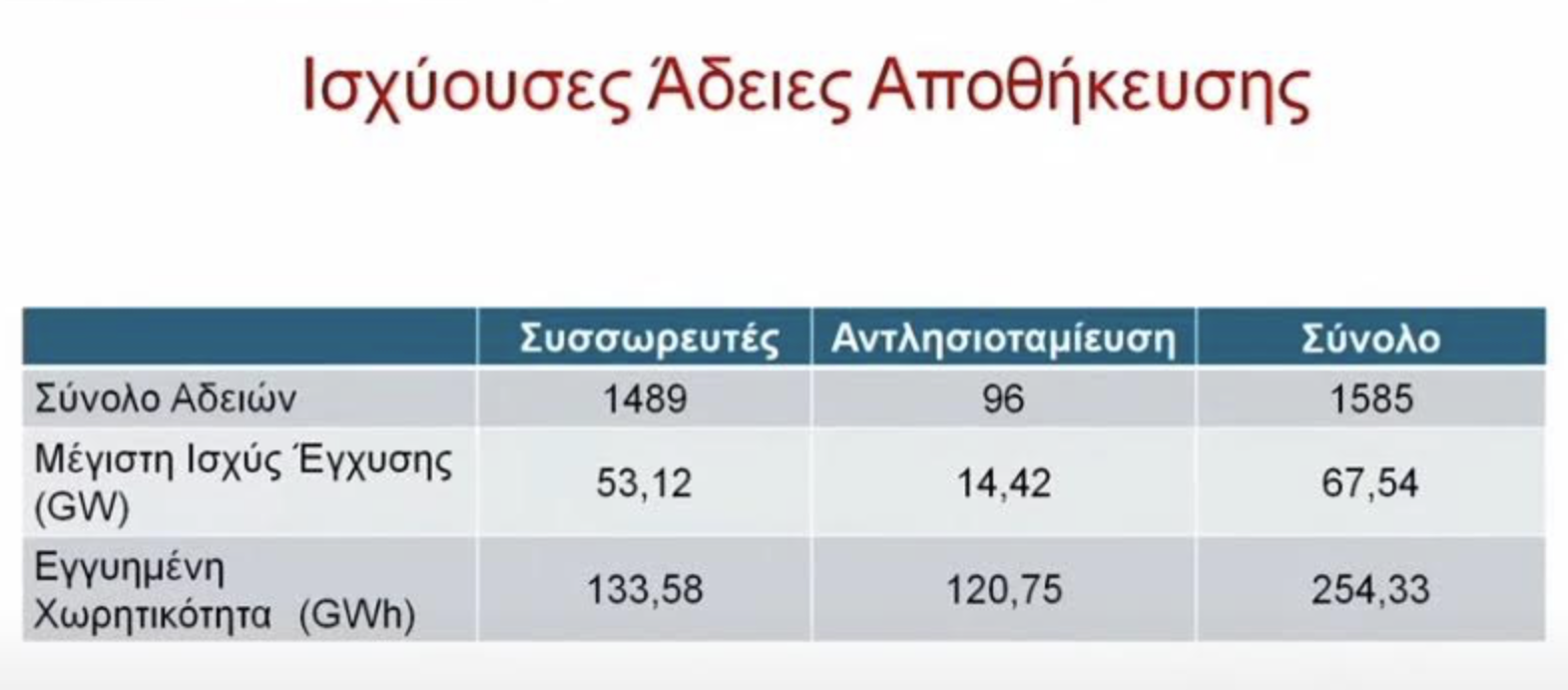

Όπως είπε ο κ. Σταύρος Παπαθανασίου οι συνολικές άδειες αποθήκευσης ανέρχονται σε 1585, με δύο βασικές κατηγορίες: συσσωρευτές και αντλησιοταμίευση. Οι άδειες για συσσωρευτές ανέρχονται σε 1489. Αυτές οι άδειες αφορούν συστήματα αποθήκευσης ενέργειας που χρησιμοποιούν συσσωρευτές (μπαταρίες) για την αποθήκευση και την επιστροφή της ενέργειας στο δίκτυο. Οι άδειες για αντλησιοταμίευση είναι 96.
Η συνολική ισχύς έγχυσης για τις δύο κατηγορίες είναι 67,54 GW, με τους συσσωρευτές να καλύπτουν το μεγαλύτερο μέρος της ισχύος (53,12 GW) και την αντλησιοταμίευση να καλύπτει 14,42 GW.
Σχετικά με την εγκεκριμένη χωρητικότητα, το συνολικό μέγεθος φτάνει τα 254,33 GWh, με τους συσσωρευτές να συμβάλλουν με 133,58 GWh και την αντλησιοταμίευση με 120,75 GWh.
Ο καθηγητής εκτίμησε επίσης ότι θα προκύψουν αρχικά υπερκέρδη και έπειτα υποαποδόσεις για τα έργα της αποθήκευσης, Πιο αναλυτικά, ο ίδιος τόνισε ότι τα έσοδα των πρώτων σταθμών αποθήκευσης θα είναι θεαματικά. Εντούτοις, θα οδηγήσουν σε μεγάλη είσοδο πρόσθετων επενδύσεων και σε μια πολύ απότομη πτώση των εσόδων τους, στα πλαίσια ενός φαινομένου "εκκρεμούς".
"Οι επενδύσεις που θα μπουν αργότερα δεν θα είναι βιώσιμες με τα έσοδα των αγορών. Το αποτέλεσμα θα είναι να αντιμετωπίσει η Πολιτεία παράπονα από τους επενδυτές και θα το πληρώσουν οι καταναλωτές. Ο καταναλωτής θα πληρώσει και το υπερκέρδος και την υποαπόδοση των επενδύσεων", ανέφερε ο κ. Παπαθανασίου.
Η απάντηση, σύμφωνα με τον ίδιο, είναι ένα κατάλληλο καθεστώς στήριξης. Σε διαφορετική περίπτωση, είναι ορατός ο κίνδυνος να μην αναπτυχθεί ο απαιτούμενος όγκος έργων για την επίτευξη των στόχων διείσδυσης των ΑΠΕ και την προστασία τους από περικοπές και αρνητικές τιμές.

Αντίστροφη πορεία από τα έργα αποθήκευσης έχουν τα έργα ΑΠΕ καθώς πλέον δεν υποβάλλονται πολλές νέες αιτήσεις και πολλές άδειες παραγωγής ανακαλούνται. Όπως ανέφερε χαρακτηριστικά ενώ οι αιτήσεις στο κύκλο Δεκ 2020 ανήλθαν σε 45,5GW και στο κύκλο Ιουνίου 2025 σε 1,2GW. Οι αιτήσεις για φωτοβολταϊκά από 36,3GW το Δεκ 2020 έφτασαν σε 0,05GW τον Ιούνιο 2025 και η ισχύς των αιτήσεων που υποβάλλονται είναι πολύ μικρότερης ισχύος (κάτω και από 1MW).
Τρέχουν τα φωτοβολταϊκά

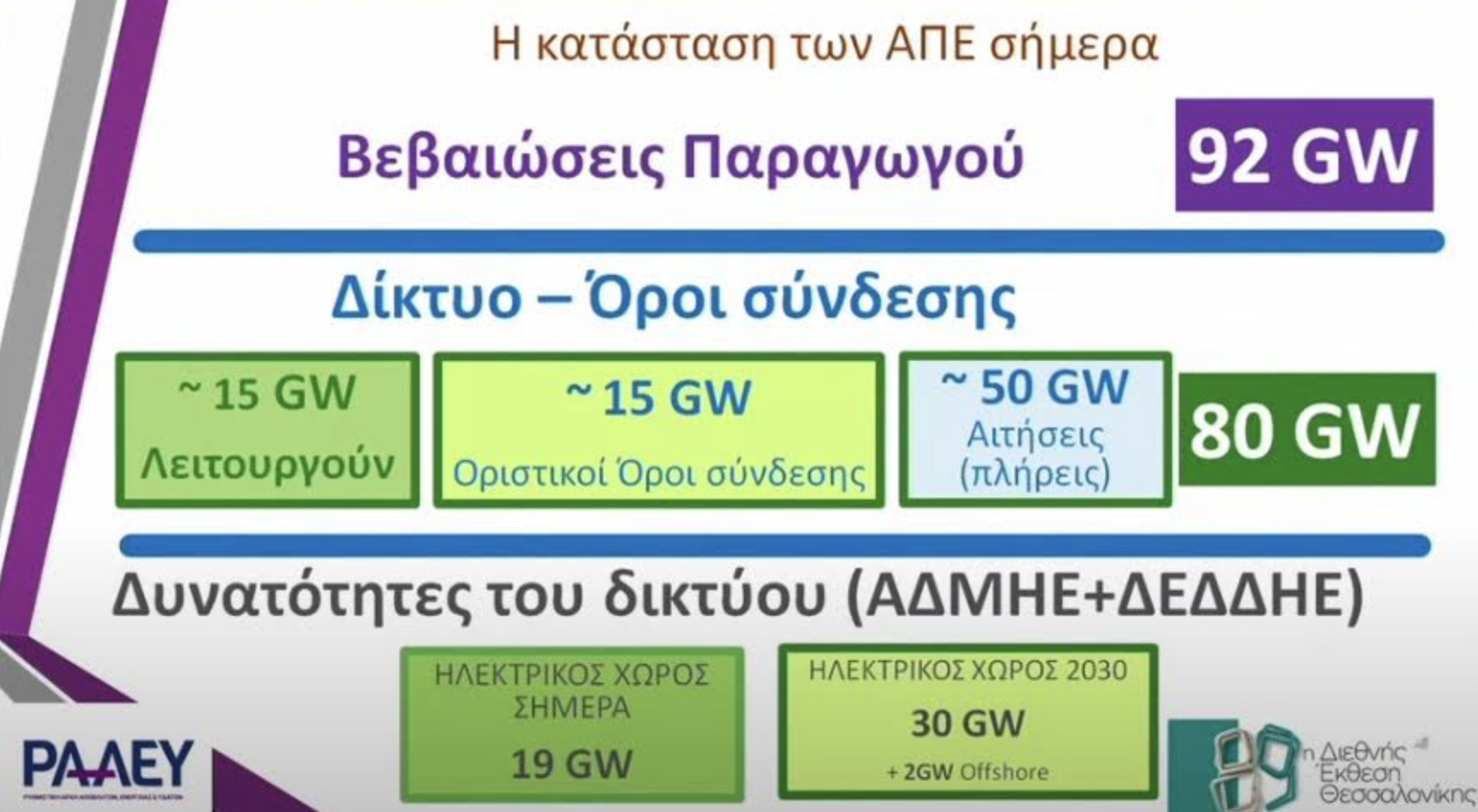

Σύμφωνα με τα στοιχεία που παρουσιάστηκαν για τις ΑΠΕ λειτουργούν περίπου 15 GW από ΑΠΕ αυτή τη στιγμή στο δίκτυο. Από αυτά τα 9,2 GW είναι φωτοβολταϊκά και τα 5,4GW αιολικά. Σύμφωνα με το ΕΣΕΚ ο στόχο είναι τα αιολικά να φτάσουν τα 10,8 GW κάτι που φαίνεται δύσκολο καθώς αντιμετωπίζουν περισσότερα εμπόδια για την υλοποίησή τους, και 13,5 GW από φωτοβολταϊκά στόχος που φαίνεται πως θα ξεπεραστεί αφού από τους νέους όρους σύνδεσης που έχουν δοθεί, που είναι συνολικά 15 GW ακόμα, τα 11 GW αφορούν φωτοβολταικά. Σήμερα, οι συνολικές βεβαιώσεις παραγωγού είναι για 92 GW.
Συνολικά οι αιτήσεις σύνδεσης που έχουν κατατεθεί είναι για περίπου 50 GW, οι οποίες αναμένουν έγκριση και αν προστεθούν στο δίκτυο στο μέλλον, το συνολικό δυναμικό σύνδεσης θα φτάνει …τα 80 GW. Ο συνολικός ηλεκτρικός χώρος του δικτύου σήμερα είναι 19 GW, δίνοντας δυνατότητα για επιπλέον 4 GW ΑΠΕ να συνδεθούν μεσοπρόθεσμα. Ο ηλεκτρικός Χώρος το 2030, σύμφωνα με το πρόγραμμα του ΑΔΜΗΕ θα φτάσει τα 30 GW.
