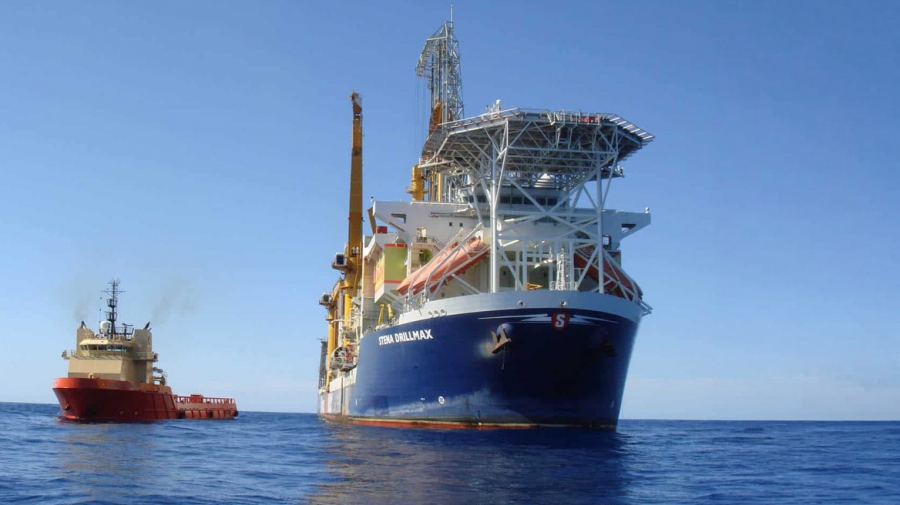

Σε ένα περιβάλλον έντονων γεωπολιτικών ανακατατάξεων που ο εφοδιασμός με ενέργεια είναι προτεραιότητα, η Ελλάδα κάνει ένα βήμα με στρατηγική σημασία, φιλοδοξώντας σε μερικά χρόνια να μπει στο χάρτη των παραγωγών φυσικού αερίου, ενισχύοντας την ενεργειακή της ασφάλεια και τη γεωπολιτική της σημασία.
Η υπογραφή της σύμβασης για τη γεώτρηση στο Block 2 στο Βορειοδυτικό Ιόνιο σηματοδοτεί την έναρξη μιας κρίσιμης πορείας, με ορόσημο την πρώτη υπεράκτια ερευνητική γεώτρηση μετά από περίπου 50 χρόνια, που προγραμματίζεται για τον Φεβρουάριο του 2027.
Σε περίπτωση ανακάλυψης, η επόμενη φάση ανάπτυξης θα μπορούσε να περιλαμβάνει μεγάλες επενδύσεις άνω των 5 δισ. ευρώ, με αξιοποίηση μέσω πλωτών μονάδων παραγωγής και πιθανές συνέργειες με υφιστάμενες ενεργειακές υποδομές, όπως ο αγωγός TAP. Ένα τέτοιο σενάριο θα ενίσχυε περαιτέρω τον ρόλο της Ελλάδας ως ενεργειακού κόμβου στην Ανατολική Μεσόγειο, σε μια περίοδο που η Ευρώπη επιδιώκει να διαφοροποιήσει τις πηγές εφοδιασμού της.
Σε περίπτωση επιτυχούς γεώτρησης, η επένδυση των 5 δις. για την ανάπτυξη του κοιτάσματος θα μπορούσε να ξεκινήσει περίπου 4 χρόνια μετά τη λήψη επενδυτικής απόφασης, δημιουργώντας σημαντικές ροές εσόδων για το ελληνικό Δημόσιο. Στο ευνοϊκό σενάριο, τα δημόσια έσοδα εκτιμάται ότι μπορούν να ξεπεράσουν τα 10 δισ. ευρώ σε βάθος 20ετίας, ενώ μια ανακάλυψη της τάξης των 270 δισ. κυβικών μέτρων φυσικού αερίου θα μπορούσε να μετατρέψει την Ελλάδα από χώρα διέλευσης ενέργειας σε παραγωγό, με άμεσες επιπτώσεις στην οικονομία και το γεωπολιτικό της αποτύπωμα.
Στο επίκεντρι του επενδυτικού ενδιαφέροντος
Μια τέτοια εξέλιξη δεν θα περιοριζόταν μόνο στο συγκεκριμένο κοίτασμα. Θα επαναπροσδιόριζε την αξία όλων των ενεργειακών παραχωρήσεων της χώρας, τοποθετώντας την Ελλάδα στο επίκεντρο του διεθνούς επενδυτικού ενδιαφέροντος στον τομέα των υδρογονανθράκων. Ήδη, η επιστροφή της χώρας στις έρευνες, μετά από δεκαετίες καθυστερήσεων και αναμονής, δημιουργεί νέα δυναμική και αναζωπυρώνει τις προσδοκίες για τον κλάδο.
Ακόμη και αν οι γεωλογικές εκτιμήσεις δεν επιβεβαιωθούν πλήρως, το έργο του Block 2 αποτελεί ορόσημο. Θέτει τις βάσεις για την επανεκκίνηση μιας δραστηριότητας που είχε ουσιαστικά παγώσει για χρόνια και δημιουργεί τεχνογνωσία, υποδομές και επενδυτικό ενδιαφέρον που θα επηρεάσουν τις μελλοντικές κινήσεις της χώρας στον ενεργειακό τομέα.
Η σύμβαση Γεώτρησης για το Block 2 στο Βορειοδυτικό Ιόνιο, μεταξύ της Energean (ως operator της κοινοπραξίας ExxonMobil – Energean – HELLENiQ Energy) και της εταιρείας Stena Drilling, για την πρώτη ερευνητική γεώτρηση στην Ελλάδα μετά από 50 περίπου χρόνια, υπεγράφη χθες, παρουσία του Υπουργού Περιβάλλοντος και Ενέργειας, κ. Σταύρου Παπασταύρου . Στην εκδήλωση συμμετείχαν, οι Διευθύνοντες Σύμβουλοι του ομίλου Energean, κ. Μαθιός Ρήγας, της Stena Drilling, κ. Erik Ronsberg και της HelleniQ Energy, κ. Ανδρέας Σιάμισιης, καθώς και οι Πρέσβεις των Ηνωμένων Πολιτειών, κα Κ. Guilfoyle και της Σουηδίας, κ. H. Emsgård.
«Ασωπός 1» : Γεώτρηση σε βάθος 840 μ
Στο επίκεντρο του ενδιαφέροντος βρίσκεται ο στόχος «Ασωπός 1», μια γεωλογική δομή σε ανεξερεύνητη μέχρι σήμερα περιοχή, με ενδείξεις για σημαντικά αποθέματα φυσικού αερίου ή πετρελαίου. Παρά το υψηλό ρίσκο –με πιθανότητα επιτυχίας που εκτιμάται γύρω στο 16%– το μέγεθος της δυνητικής ανακάλυψης καθιστά το εγχείρημα στρατηγικής σημασίας.
Η γεώτρηση θα πραγματοποιηθεί σε μεγάλα θαλάσσια βάθη, με σημαντικές τεχνικές απαιτήσεις και κόστος που προσεγγίζει τα 60–68 εκατ. ευρώ. Την εκτέλεση θα αναλάβει η Stena Drilling με ένα από τα πλέον σύγχρονα γεωτρύπανα παγκοσμίως, ενώ πίσω από το project βρίσκεται μια ισχυρή διεθνής κοινοπραξία, με τη συμμετοχή της Energean ως operator, της ExxonMobil και της HelleniQ Energy.
Ήδη από τη φάση της προετοιμασίας και της πρώτης γεώτρησης, αναμένεται να υπάρξει άμεση τόνωση της ελληνικής οικονομίας, με επενδύσεις που κατευθύνονται σε τομείς όπως οι μεταφορές, τα logistics και οι λιμενικές υπηρεσίες, δημιουργώντας νέες ευκαιρίες για ελληνικές επιχειρήσεις.
Όπως είπε σχετικά με τη γεώτρηση ο Διευθύνων Σύμβουλος της Energean Mαθιός Ρήγας θα διαρκέσει περίπου 60 μέρες και το κόστος θα φτάσει στα 70-80 εκατομμύρια δολάρια ή 60-70 εκατομμύρια ευρώ και 180 άτομα θα δουλεύουν στην πλατφόρμα μέρα-νύχτα για να δούμε τι έχει στην πραγματικότητα ο Ασωπός’
Μέχρι τις 15 Ιουνίου θα πρέπει να κατατεθεί η μελέτη Περιβαλλοντικών Επιπτώσεων και μετά θα πρέπει μετά να προχωρήσει γρήγορα και το Υπουργείο για να δοθούν οι εγκρίσεις μέχρι το Νοέμβριο ώστε να στηθεί η πλατφόρμα ως τον Φεβρουάριο του 2027.
