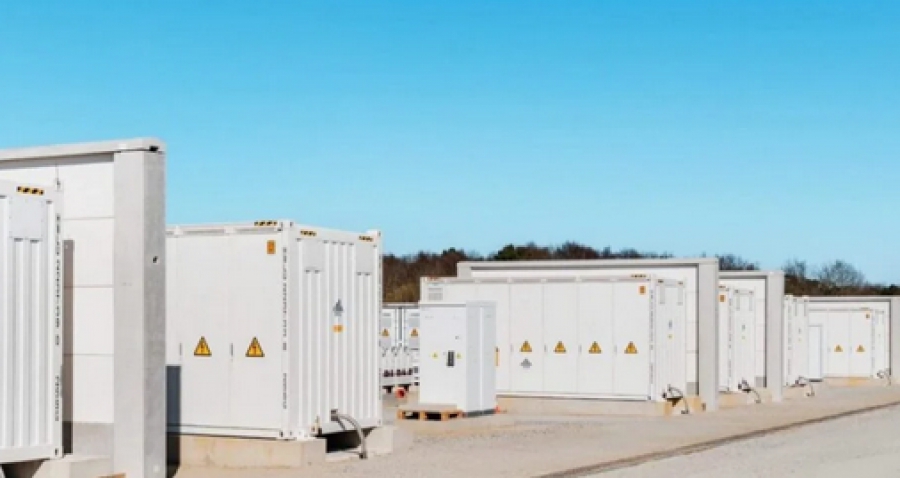

Μόλις αυτόν τον μήνα, μεγάλης κλίμακας έργα BESS στη Γερμανία έχουν προχωρήσει είτε προς την κατασκευή είτε προς την ολοκλήρωση από τις Return, RWE, Terra One, Green Flexibility, SWB, ArcelorMittal, Suncatcher, Goldbeck Solar και Flower
Οι χρηματοδότες είναι ολοένα και πιο πρόθυμοι να υποστηρίξουν μεγάλης κλίμακας έργα BESS στη Γερμανία που δεν έχουν συμβατικά έσοδα, αν και αυτός ο εμπορικός κίνδυνος τιμολογείται στις δομές, δήλωσε στέλεχος της Aquila Clean Energy EMEA.
Για την δραστηριότητα στη Γερμανία μίλησε στο Energy-Storage.news η Grace Kankindi, αναπληρώτρια επικεφαλής διαχείρισης επενδύσεων για την IPP καθαρής ενέργειας,ενόψει της Συνόδου Κορυφής για την Αποθήκευση Ενέργειας στο The Battery Show Europe, στη Στουτγάρδη της Γερμανίας σε τρεις εβδομάδες (9-11 Ιουνίου).
Η Kankindi θα μιλήσει στην κεντρική συζήτηση πάνελ με θέμα «Ανάπτυξη ενός τραπεζικά βιώσιμου γερμανικού έργου BESS το 2027 και μετά» την πρώτη ημέρα.
Η εταιρεία κατασκευάζει επί του παρόντος δύο έργα συστήματος αποθήκευσης ενέργειας μπαταρίας (BESS) περίπου 50MW/100MWh στη Γερμανία, μέρος ενός αγωγού 14 έργων. Ήταν ένας από τους πρώτους που δραστηριοποιήθηκαν και στην αγορά του Βελγίου και δραστηριοποιείται και αλλού στην Ευρώπη.
Σε αυτές τις ερωτήσεις και απαντήσεις, η Kankindi συζητά την πρόοδο και τις προκλήσεις στη γερμανική αγορά, τα έργα χρηματοδότησης και κατασκευής, καθώς και τα βασικά κανονιστικά και πολιτικά θέματα της ημέρας.
Η δραστηριότητα στη Γερμανία συνεχίζει να επιταχύνεται. Μόλις αυτόν τον μήνα, μεγάλης κλίμακας έργα BESS στη Γερμανία έχουν προχωρήσει είτε προς την κατασκευή είτε προς την ολοκλήρωση από τις Return, RWE, Terra One, Green Flexibility, SWB, ArcelorMittal, Suncatcher, Goldbeck Solar και Flower.
Η εμπορική BESS στη Γερμανία είναι πλέον χρηματοδοτήσιμη
Πώς θα χαρακτηρίζατε την τρέχουσα κατάσταση της γερμανικής αγοράς αποθήκευσης ενέργειας, όσον αφορά τις βασικές τάσεις, τις σημαντικές επιτυχίες και τα επιτεύγματα, καθώς και τις προκλήσεις που πρέπει ακόμη να ξεπεραστούν;
Grace Kankindi: Τα τελευταία τρία χρόνια, η αγορά BESS σε κλίμακα κοινής ωφέλειας της Γερμανίας έχει αυξηθεί από κάτω από 1GW σε πάνω από 2GW μέχρι το τέλος του 2025, με τις ετήσιες προσθήκες να επιταχύνονται απότομα σε ετήσια βάση. Αυτό αποδεικνύει ότι η BESS στη Γερμανία έχει γίνει μια θεσμική κατηγορία περιουσιακών στοιχείων με πραγματικό αγωγό, διαθέσιμο κεφάλαιο και αναμφισβήτητη ανάγκη δικτύου.
Επιπλέον, τα έσοδα από την εμπορική BESS είναι πλέον χρηματοδοτήσιμα χωρίς σύμβαση χωρητικότητας - όπως ισχύει σε χώρες όπως το Βέλγιο ή η Ιταλία - κάτι που ήταν πραγματικά αβέβαιο πριν από λίγο καιρό.
Οι προκλήσεις που παραμένουν αφορούν την ταχύτητα εκτέλεσης: τα χρονοδιαγράμματα σύνδεσης με το δίκτυο και οι άδειες οικοδομής εξακολουθούν να καθυστερούν τα έργα να φτάσουν σε κατάσταση ετοιμότητας προς κατασκευή και η αγορά δεν έχει αποτιμήσει πλήρως αυτόν τον κίνδυνο.
Πώς εξελίσσεται η χρηματοδότηση των έργων BESS;
Μια βασική τάση που έχουμε παρατηρήσει είναι ότι οι δανειστές συμμετέχουν πλέον ενεργά στη χρηματοδότηση έργων BESS παρά την υπόθεση εσόδων από εμπόρους. Ωστόσο, ο κίνδυνος από εμπόρους αποτιμάται στους όρους - με δομές mini-perm, αυστηρότερους δείκτες κάλυψης χρέους (DSCR) και αυστηρό έλεγχο στις παραδοχές εσόδων. Καθώς περισσότερα έργα τίθενται σε λειτουργία και δημιουργούν υποστηρικτικά ιστορικά, αναμένουμε ότι αυτό θα μετατοπιστεί σταδιακά προς δομές χρέους μεγαλύτερης διάρκειας.
Πώς αλλάζει η ισορροπία μεταξύ των εμπορικών και των συστημάτων διοδίων/σταθερών εσόδων; Με άλλα λόγια, σε ποιο βαθμό τα έσοδα από την ανάληψη και τα συμβατικά έσοδα είναι το κλειδί για την απόκτηση χρηματοδότησης έργου;
Η εμπειρία μας αφορά κυρίως την πλευρά των εμπόρων στη Γερμανία, και τα έσοδα των εμπόρων γίνονται ολοένα και περισσότερο αποδεκτά από τους δανειστές ως βάση για χρηματοδότηση χωρίς συμφωνία διοδίων. Το κλειδί είναι να υπάρχει ένας υψηλής ποιότητας βελτιστοποιητής που διαχειρίζεται τη στοίβα εσόδων.
Ποιος είναι ο τρέχων συνδυασμός «πλήρους ανακαίνισης» και «πολλαπλών συμβάσεων» για την υλοποίηση έργων BESS, και αναμένεται να αλλάξει αυτό/πώς αναμένεται να αλλάξει αυτό στο μέλλον;
Σύμφωνα με την εμπειρία μας, η πολλαπλή ανακαίνιση ήταν πάντα η προτιμώμενη δομή - ο διαχωρισμός των συμβάσεων προμήθειας BESS και εξισορρόπησης εγκαταστάσεων σας προσφέρει οικονομική αποδοτικότητα και ευελιξία που απλά δεν προσφέρει μια πλήρης ανακαίνιση.
Ωστόσο, είναι σημαντικό να σημειωθεί ότι η κατοχή της σωστής τεχνικής ικανότητας από την πλευρά του ιδιοκτήτη είναι το κλειδί για να διασφαλιστεί ότι αυτό θα γίνει με επιτυχία. Επειδή η πολλαπλή ανακαίνιση που γίνεται χωρίς αυτήν την εμπειρογνωμοσύνη δημιουργεί περισσότερο κίνδυνο από ό,τι εξαλείφει.
Ποια είναι τα βασικά ερωτήματα πολιτικής και οι γκρίζες ζώνες για τις οποίες η γερμανική βιομηχανία και η κυβέρνηση πρέπει ακόμη να βρουν λύσεις, για να απελευθερώσουν το πλήρες δυναμικό της αποθήκευσης για το δίκτυο;
Οι ευέλικτες συμφωνίες σύνδεσης (FCA) προσφέρουν μια πιθανή οδό παράκαμψης των μακρών χρονοδιαγραμμάτων σύνδεσης στο δίκτυο, αλλά η έλλειψη τυποποίησης σημαίνει ότι διαπραγματεύεστε διμερείς συμφωνίες με μεμονωμένους διαχειριστές δικτύων, δημιουργώντας αβεβαιότητα, καθώς οι διαχειριστές μπορούν να επιβάλουν περιορισμούς που ενδέχεται να βλάψουν σημαντικά την οικονομία του έργου.
Η συσσώρευση καθυστερήσεων στις συνδέσεις στο δίκτυο παραμένει ένας από τους μεγαλύτερους διαρθρωτικούς περιορισμούς για την ανάπτυξη του BESS. Ωστόσο, τα πρόσφατα προτεινόμενα μέτρα -συμπεριλαμβανομένης μιας διαδικασίας αξιολόγησης ωριμότητας, δεσμευτικών προθεσμιών απόκρισης και ψηφιοποίησης της διαδικασίας σύνδεσης- αποτελούν βήματα προς τη σωστή κατεύθυνση, αν και συνιστούν σταδιακή μεταρρύθμιση και όχι μια σημαντική τροποποίηση/αλλαγή.
