ΑΔΜΗΕ: Αύξηση 21,5% στα EBITDA στα 99,2 εκατ. ευρώ το α' τρίμηνο του 2026

ΑΔΜΗΕ: Αύξηση 21,5% στα  EBITDA στα 99,2 εκατ. ευρώ το α' τρίμηνο του 2026
Tα ενοποιημένα καθαρά κέρδη διαμορφώθηκαν στα 49,1 εκατ. ευρώ έναντι 38,6 εκατ. ευρώ το α’ τρίμηνο 2025, αυξημένα κατά 27%

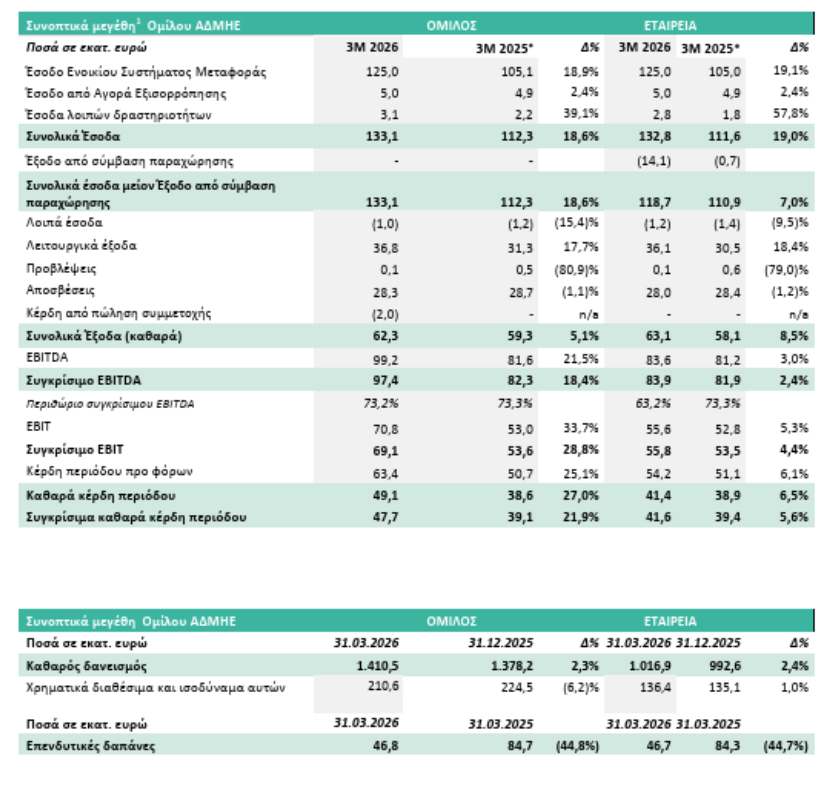

Βελτίωση  σημείωσαν τα οικονομικά μεγέθη του ΑΔΜΗΕ για το α' τρίμηνο του 2026 με τα ενοποιημένα συνολικά έσοδα να ανέρχονται στα 133,1 εκατ. ευρώ, σημειώνοντας αύξηση 18,6% έναντι 112,3 εκατ. ευρώ το α’ τρίμηνο 2025.

Τα έσοδα ενοικίου συστήματος μεταφοράς συμπεριλαμβανομένων και των εσόδων από την αγορά εξισορρόπησης ανήλθαν σε 130 εκατ. ευρώ έναντι 110 εκατ. ευρώ την αντίστοιχη περίοδο του 2025, σημειώνοντας αύξηση 18,2%.

Τα ενοποιημένα κέρδη προ τόκων, φόρων και αποσβέσεων (EBITDA) αυξήθηκαν κατά 21,5% σε 99,2 εκατ. ευρώ έναντι 81,6 εκατ. ευρώ το α’ τρίμηνο 2025. Το συγκρίσιμο EBITDA του Ομίλου διαμορφώθηκε στα 97,4 εκατ. ευρώ, υψηλότερα κατά 18,4% σε σχέση με το αντίστοιχο του α’ τριμήνου 2025 ποσού 82,3 εκατ. ευρώ. εξαιρώντας τα ακόλουθα μη επαναλαμβανόμενα κονδύλια:
• Πρόβλεψη για την έκπτωση μειωμένου ρεύματος που δίνεται σε υπαλλήλους και συνταξιούχους της ΑΔΜΗΕ Α.Ε. και πρόβλεψη για αποζημίωση προσωπικού συνολικού ποσού 120 χιλ. ευρώ, έναντι πρόβλεψης ποσού 124 χιλ. ευρώ για το α’ τρίμηνο του 2025.
• Πρόβλεψη για κινδύνους και έξοδα ποσού 100 χιλ. ευρώ έναντι αντίστοιχης πρόβλεψης ποσού 524 χιλ. ευρώ το α’ τρίμηνο 2025,
• Κέρδη από πώληση συμμετοχής ποσού 1.973 χιλ. ευρώ, δεν είχε προκύψει αντίστοιχο κέρδος το α’ τρίμηνο 2025.

Το ενοποιημένο EBIT αυξήθηκε κατά 33,7% και ανήλθε στα 70,8 εκατ. ευρώ, έναντι 53 εκατ. ευρώ το α’ τρίμηνο 2025, με τις αποσβέσεις να μειώνονται κατά 1,1% στα 28,3 εκατ. ευρώ. Το ενοποιημένο συγκρίσιμο EBIT διαμορφώθηκε στα 69,1 εκατ. ευρώ, αυξημένο κατά 28,8% έναντι 53,6 εκατ. ευρώ το α’ τρίμηνο 2025, μη συμπεριλαμβάνοντας τα ανωτέρω έκτακτα - μη επαναλαμβανόμενα κονδύλια.

Τα ενοποιημένα κέρδη προ φόρων περιόδου διαμορφώθηκαν στα 63,4 εκατ. ευρώ, αυξημένα κατά 25,1% έναντι 50,7 εκατ. ευρώ για το α’ τρίμηνο 2025, ενώ τα ενοποιημένα καθαρά κέρδη διαμορφώθηκαν στα 49,1 εκατ. ευρώ έναντι 38,6 εκατ. ευρώ το α’ τρίμηνο 2025, αυξημένα κατά 27%. Τα συγκρίσιμα ενοποιημένα καθαρά κέρδη διαμορφώθηκαν στα 47,7 εκατ. ευρώ έναντι 39,1 εκατ. ευρώ το α’ τρίμηνο 2025, αυξημένα κατά 21,9%.




Η πορεία των σημαντικότερων έργων που υλοποιεί o Διαχειριστής, έχει ως εξής:

Ηλεκτρική Διασύνδεση Κρήτης - Αττικής

Η διασύνδεση βρίσκεται σε εμπορική λειτουργία και η συνολική κατανάλωση της Κρήτης τροφοδοτείται με ηλεκτρική ενέργεια που μεταφέρεται από το ηπειρωτικό σύστημα μέσω των δύο διασυνδέσεων της Κρήτης με την Αττική και την Πελοπόννησο. Η «ΑΡΙΑΔΝΗ INTERCONNECTION Α.Ε.Ε.Σ.» έχει ξεκινήσει να εισπράττει το ανάλογο έσοδο, με βάση τη σχετική σύμβαση παραχώρησης μεταξύ των δύο μερών. Το έργο χρηματοδοτήθηκε με ποσό 300,2 εκατ. ευρώ από το Επιχειρησιακό Πρόγραμμα του ΕΣΠΑ 2014 -2020 «Υποδομές Μεταφορών, Περιβάλλον και Αειφόρος Ανάπτυξη» για τις εργασίες του 1ου σταδίου του έργου (μέχρι 31/12/2023), αντλώντας έτσι σημαντικούς πόρους και μειώνοντας, κατά ένα πολύ μεγάλο βαθμό, το κόστος του έργου μείζονος σημασίας για τον Έλληνα καταναλωτή. Το 2ο στάδιο του έργου εντάχθηκε στο Επιχειρησιακό Πρόγραμμα του ΕΣΠΑ 2021 – 2027 «Περιβάλλον και Κλιματική Αλλαγή» σύμφωνα με την απόφαση του Υπουργείου Εθνικής Οικονομίας και Οικονομικών (Α.Π.: 103448/17.07.2024) και θα χρηματοδοτηθεί με ποσό έως 222,3 εκατ. ευρώ.

Ηλεκτρική Διασύνδεση Κυκλάδων

Η τέταρτη και τελευταία φάση της ηλεκτρικής διασύνδεσης των Κυκλάδων αφορά στη διασύνδεση της Σαντορίνης, της Φολεγάνδρου, της Μήλου και της Σερίφου. Το πρώτο σκέλος της διασύνδεσης (Σαντορίνη-Νάξος) είναι σε φάση κατασκευής με ορίζοντα ολοκλήρωσης εντός του πρώτου εξαμήνου του 2026. Το καλοκαίρι του 2022 ολοκληρώθηκε η πόντιση του καλωδίου υψηλής τάσης μεταξύ των δύο νησιών ενώ προχωρούν οι εργασίες για την ανέγερση του Υποσταθμού Υψηλής Τάσης στην υπό διασύνδεση Σαντορίνη. Τον Νοέμβριο του 2022 ολοκληρώθηκε η διαγωνιστική διαδικασία και τον Φεβρουάριο του 2023 υπογράφηκαν οι συμβάσεις των καλωδιακών τμημάτων και για τα υπόλοιπα τρία νησιά των νοτιοδυτικών Κυκλάδων (Φολέγανδρος, Μήλος, Σέριφος) που θα διασυνδεθούν ηλεκτρικά και θα ενσωματώσουν το σύνολο του νησιωτικού συμπλέγματος στο Σύστημα Υψηλής Τάσης έως το τέλος του δευτέρου εξαμήνου του 2026.
Τον Σεπτέμβριο του 2023 υπογράφηκαν οι συμβάσεις και για τους Υποσταθμούς Υψηλής Τάσης στη Φολέγανδρο, τη Μήλο και τη Σέριφο, θέτοντας το σύνολο του έργου σε φάση κατασκευής. Τον Φεβρουάριο του 2024 ολοκληρώθηκε η πόντιση του υποβρυχίου καλωδίου υψηλής τάσης της διασύνδεσης Λαύριο- Σέριφος ενώ τον Μάιο του 2024 ολοκληρώθηκε η πόντιση και της διασύνδεσης Σέριφος – Μήλος.
Η προστασία και των δύο υποβρυχίων διασυνδέσεων ολοκληρώθηκε τον Ιούλιο του 2024. Τον Φεβρουάριο του 2025 ολοκληρώθηκαν οι ποντίσεις των υποβρυχίων καλωδίων υψηλής τάσης των διασυνδέσεων Μήλος - Φολέγανδρος και Φολέγανδρος - Θήρα. Η προστασία και των δύο υποβρυχίων καλωδίων ολοκληρώθηκε εντός του Ιουνίου του 2025. Η ολοκλήρωση της διασύνδεσης των Κυκλάδων θα δώσει τη δυνατότητα ανάπτυξης μονάδων ΑΠΕ συνολικής ισχύος 332 MW στα νησιά, επιτυγχάνοντας ένα πιο σταθερό, πράσινο και οικονομικό ενεργειακό μείγμα για το νησιωτικό σύμπλεγμα. Το έργο που βρίσκεται πλέον σε στάδιο ολοκλήρωσης συγχρηματοδοτείται από το Ταμείο Ανάκαμψης και Ανθεκτικότητας «Ελλάδα 2.0» με τη χρηματοδότηση της Ευρωπαϊκής Ένωσης Next Generation EU και με το ΦΕΚ τ΄Δ 494 4/8/2022 χαρακτηρίστηκε ως έργο γενικότερης σημασίας για την οικονομία της χώρας.

Ανατολικός Διάδρομος Πελοποννήσου

Το υποέργο της Γραμμής Μεταφοράς 400 kV που συνδέει το υφιστάμενο ΚΥΤ Μεγαλόπολης με το νέο ΚΥΤ Κορίνθου ολοκληρώθηκε και τέθηκε σε λειτουργία τον Δεκέμβριο του 2022. Τον Δεκέμβριο 2023 υπογράφτηκε η σύμβαση για το υποέργο της νέας Γραμμής μεταφοράς που θα συνδέσει το ΚΥΤ Κορίνθου με το ΚΥΤ Κουμουνδούρου, θέτοντας το δεύτερο τμήμα του έργου σε φάση κατασκευής. Η ολοκλήρωση του υπόψη υποέργου αναμένεται το δεύτερο εξάμηνο του 2026.
Το έργο της Γραμμής Μεταφοράς «ΚΥΤ Κουμουνδούρου-ΚΥΤ Κορίνθου» συγχρηματοδοτείται από το Ταμείο Ανάκαμψης και Ανθεκτικότητας «Ελλάδα 2.0» με τη χρηματοδότηση της Ευρωπαϊκής Ένωσης Next Generation EU και με το ΦΕΚ Δ 494 4/8/2022 χαρακτηρίστηκε ως έργο γενικότερης σημασίας για την οικονομία της χώρας.

Αναβάθμιση του ΚΥΤ Κουμουνδούρου

Οι εργασίες κατασκευής του νέου ΚΥΤ Κουμουνδούρου, τεχνολογίας κλειστού τύπου (GIS), που θα αντικαταστήσει το υφιστάμενο ΚΥΤ υπαίθριου τύπου, βρίσκονται σε εξέλιξη. Η υλοποίηση του νέου ΚΥΤ Κουμουνδούρου θα εξυπηρετήσει τη σύνδεση του Ανατολικού Διαδρόμου 400 kV Πελοποννήσου, θα αποτελέσει το τερματικό της διασύνδεσης Αττικής - Κρήτης με το ηπειρωτικό Σύστημα και θα ενισχύσει την αξιοπιστία τροφοδότησης των φορτίων στην (Δυτική κυρίως) Αττική.
Η πλευρά των 400KV (Φάση Α) ολοκληρώθηκε κατασκευαστικά τον Φεβρουάριο του 2024 και η δοκιμαστική ηλέκτριση επιτεύχθηκε τον Αύγουστο του 2024. Η διαδικασία προσωρινής παραλαβής της Φάσης Α ολοκληρώθηκε με την υπογραφή του «Πρωτοκόλλου Προσωρινής Παραλαβής - Φάσης Α’» τον Φεβρουάριο 2026 με ημερομηνία αναφοράς 4/9/2024. Η πλευρά των 150KV (Φάση Β) ολοκληρώθηκε κατασκευαστικά τον Μάρτιο του 2025 και η δοκιμαστική ηλέκτριση επιτεύχθηκε τον Δεκέμβριο του 2025. Η πλήρης ολοκλήρωση του αναβαθμισμένου ΚΥΤ Κουμουνδούρου αναμένεται το δεύτερο εξάμηνο του 2026.
Το έργο συγχρηματοδοτείται από το Ταμείο Ανάκαμψης και Ανθεκτικότητας «Ελλάδα 2.0» με τη χρηματοδότηση της Ευρωπαϊκής Ένωσης Next Generation EU.

Ηλεκτρικές διασυνδέσεις Δωδεκανήσων και Βορειοανατολικού Αιγαίου

Mε την ηλεκτρική διασύνδεση των Δωδεκανήσων η Κως, η Ρόδος και η Κάρπαθος θα διασυνδεθούν με το ηπειρωτικό σύστημα, μέσω Κορίνθου, σε δύο φάσεις. Αντίστοιχα, η διασύνδεση του βορειανατολικού Αιγαίου θα περιλαμβάνει τα νησιά Λήμνο, Λέσβο, Σκύρο, Χίο και Σάμο, και θα υλοποιηθεί σε τρεις φάσεις. Οι θαλάσσιες έρευνες και για τις δύο διασυνδέσεις, Δωδεκανήσων και Βορειοανατολικού Αιγαίου, ολοκληρώθηκαν τον Δεκέμβριο του 2024.
Τον Ιανουάριο 2025, ξεκίνησε η τελική φάση του διεθνούς διαγωνισμού του ΑΔΜΗΕ για τη σύναψη συμφωνίας – πλαίσιο για τα υποβρύχια καλωδιακά έργα των ηλεκτρικών διασυνδέσεων Δωδεκανήσων και των νησιών του Βορειοανατολικού Αιγαίου. Οι εταιρείες που συμμετέχουν στον διαγωνισμό κατέθεσαν τις δεσμευτικές οικονομικές και τεχνικές τους προσφορές στις 26/2/2025 και η ανάθεση θα γίνει με κριτήριο την πλέον συμφέρουσα προσφορά, από οικονομική άποψη. Ο αρχικός προϋπολογισμός του έργου ανέρχεται σε 1,7 δις ευρώ (πλέον ΦΠΑ) και η προβλεπόμενη διάρκεια της συμφωνίας – πλαίσιο ορίζεται στα 6 χρόνια από την υπογραφή της σύμβασης.
Τον Δεκέμβριο του 2025, ο ΑΔΜΗΕ προχώρησε στην προκήρυξη του διαγωνισμού για τα υποβρύχια ηλεκτρικά καλώδια της διασύνδεσης Κορίνθου-Κω. Το έργο αφορά στη μελέτη, προμήθεια και εγκατάσταση ενός καλωδιακού συστήματος υψηλής τάσης συνεχούς ρεύματος (HVDC), με συνολικό μήκος καλωδίων 1.290 χλμ., αμφίδρομης ροής ισχύος και συνολικής μεταφορικής ικανότητας 1.000 MW. Ο προϋπολογισμός για το καλωδιακό τμήμα της διασύνδεσης ανέρχεται σε 1,35 δις ευρώ και η ανάθεση του έργου θα πραγματοποιηθεί με κριτήριο την πλέον συμφέρουσα από οικονομική άποψη προσφορά.
Παράλληλα η Μελέτη Περιβαλλοντικών Επιπτώσεων για τη διασύνδεση των Δωδεκανήσων υποβλήθηκε στο ΥΠΕΝ τον Δεκέμβριο του 2023 και αναμένεται η ΑΕΠΟ. Για τη διασύνδεση του Βορειοανατολικού Αιγαίου, η Μελέτη Περιβαλλοντικών Επιπτώσεων, για το τμήμα ΚΥΤ Ν. Σάντας – Υ/Σ Δυτικής Λέσβου, αναρτήθηκε προς διαβούλευση στο Ηλεκτρονικό Περιβαλλοντικό Μητρώο (ΗΠΜ) τον Δεκέμβριο του 2024, ενώ η Μελέτη Περιβαλλοντικών Επιπτώσεων, για την εναέρια γραμμή εντός της Λέσβου που περιλαμβάνει και τον Υ/Σ της Μυτιλήνης, αναμένεται να υποβληθεί εντός του 2026.
Ταυτόχρονα με την διαδικασία της αδειοδότησης, έχει εκκινήσει και είναι σε εξέλιξη η συλλογή όλων των απαιτούμενων κτηματολογικών στοιχείων των εκτάσεων από τις κατά τόπους υπηρεσίες, οι οποίες πρόκειται να απαλλοτριωθούν για τις ανάγκες κατασκευής των έργων. Η Πρόσκληση Εκδήλωσης Ενδιαφέροντος της Α’ Φάσης του διαγωνισμού για τη Σύναψη Συμφωνίας-Πλαίσιο Υποσταθμών, που αφορά στη διασύνδεση του Βορειοανατολικού Αιγαίου και των Δωδεκανήσων, προκηρύχθηκε τον Μάρτιο του 2026 και βρίσκεται σε εξέλιξη.
Σημειώνεται ότι η Ευρωπαϊκή Τράπεζα Επενδύσεων έχει αξιολογήσει θετικά και τα δυο έργα και έχουν υπογραφεί δανειακές συμβάσεις στις αρχές του 2026. Για το έργο της Διασύνδεσης του ΒΑ Αιγαίου έχει υπογραφεί και δανειακή σύμβαση με χρηματοδότηση από το Ταμείο Ανάκαμψης και Ανθεκτικότητας. Παράλληλα, ο ΑΔΜΗΕ έχει υποβάλει αίτημα χρηματοδότησης των έργων μέσω επιχορήγησης από το Tαμείο Απανθρακοποίησης Νησιών ενώ υποβλήθηκε αίτημα εντός Ιανουαρίου και για επιχορήγηση από τον Μηχανισμό Δίκαιης Μετάβασης.

ΚΥΤ Ρουφ
Η ανάπτυξη του νέου ΚΥΤ Ρουφ στην περιοχή του κέντρου της Αθήνας θα συμβάλει αποφασιστικά στην τροφοδότηση του λεκανοπεδίου Αττικής. Το νέο ΚΥΤ Ρουφ προβλέπεται να συνδεθεί με το Σύστημα 400 kV με τα ΚΥΤ Κουμουνδούρου και Αχαρνών με υπόγεια καλώδια. Για τη σύνδεση στο Σύστημα 150 kV προβλέπεται ότι όλες οι υπόγειες γραμμές 150 kV οι οποίες συνδέονται έως και σήμερα στον υφιστάμενο Υ/Σ Ρουφ, θα συνδεθούν στην πλευρά 150 kV του ΚΥΤ Ρουφ έπειτα από την ολοκλήρωσή του.
Ο τρόπος σύνδεσης του ΚΥΤ Ρουφ θα παρέχει τη δυνατότητα αποξήλωσης των εναερίων Γραμμών Μεταφοράς 150 kV από το ΚΥΤ Κουμουνδούρου προς το Ρουφ (3 διπλά κυκλώματα), καθώς και την εκτροπή της εναέριας Γραμμής Μεταφοράς διπλού κυκλώματος 150KV Ρουφ - Σχηματάρι προς το ΚΥΤ Κουμουνδούρου, με ταυτόχρονη αποξήλωση του τμήματος της εν λόγω Γραμμής Μεταφοράς.
Οι τεχνικές μελέτες των Υπογείων Γραμμών Μεταφοράς έχουν οριστικοποιηθεί και είναι σε εξέλιξη η σύνταξη των διαγωνιστικών τευχών. Παράλληλα βρίσκονται σε εξέλιξη τόσο η εκκένωση των κτηρίων στον περιβάλλοντα χώρο του υφιστάμενου Υ/Σ όσο και οι απαραίτητες κατεδαφίσεις. Ο διαγωνισμός για το νέο ΚΥΤ ΡΟΥΦ είναι σε εξέλιξη και αναμένεται να υπάρχει ανάδοχος εντός του δεύτερου εξαμήνου 2026.

Διεθνείς Διασυνδέσεις

Τα έργα διεθνών διασυνδέσεων εντάσσονται στις βασικές προτεραιότητες του ΑΔΜΗΕ, με στόχο την ενίσχυση της περιφερειακής συνεργασίας στον τομέα της Ενέργειας, την ανάδειξη της Ελλάδας σε ισχυρό εξαγωγέα καθαρής ενέργειας και την εμβάθυνση της ευρωπαϊκής αγοράς ηλεκτρισμού.
Στο πλαίσιο αυτό, ο Διαχειριστής:

• Ολοκλήρωσε τις μελέτες σκοπιμότητας για τη δεύτερη ενισχυτική διασύνδεση Ελλάδας-Ιταλίας ισχύος 1 GW, από κοινού με τον Διαχειριστή της γειτονικής χώρας, Terna. Το έργο υποβλήθηκε και εντάχθηκε για πρώτη φορά στο Πανευρωπαϊκό Δεκαετές Πρόγραμμα Ανάπτυξης (TYNDP) 2022 του ENTSO-E, ενώ έκτοτε έχει ενταχθεί και στα επόμενα 10ετή πλάνα του ENTSO-E (TYNDP 2024 και 2026). Τον Μάϊο του 2025 ΑΔΜΗΕ και TERNA υπέγραψαν Μνημόνιο Συνεργασίας (MoU), ορίζοντας τους κύριους όρους και προϋποθέσεις για τον σχεδιασμό και την ανάπτυξη της νέας ηλεκτρικής διασύνδεσης μεταξύ των δύο χωρών.
Ολοκληρώθηκε η ανάθεση εκπόνησης περιβαλλοντικών μελετών για τις αναγκαίες αδειοδοτήσεις, με στόχο την έκδοση Μ.Π.Ε τον Αύγουστο του 2026 και Α.Ε.Π.Ο τον Μάρτιο του 2027. Ολοκληρώθηκε τον Φεβρουάριο του 2026 η διαγωνιστική διαδικασία για την εκπόνηση της προκαταρκτικής μελέτης βυθού και γίνεται αξιολόγηση των ληφθέντων προσφορών. Από τον Δεκέμβριο του 2025, το έργο συμπεριλαμβάνεται στον 2ο Ενωσιακό Κατάλογο Έργων Κοινού Ενδιαφέροντος (PCI) με τον κωδικό 2.17.

• Με τη στήριξη της Πολιτείας, προωθεί εντατικά, έναν νέο διάδρομο καθαρής ενέργειας Βορρά – Νότου, την ηλεκτρική διασύνδεση Green Aegean Interconnector, που προβλέπεται να διασυνδέσει τα ηλεκτρικά συστήματα της Ελλάδας και της Γερμανίας. Το έργο αυτό είναι ιδιαίτερα σημαντικό για τη μεταφορά του ενεργειακού πλεονάσματος που προέρχεται από την Ελλάδα και την Ανατολική Μεσόγειο προς τα μεγάλα κέντρα κατανάλωσης στην κεντρική Ευρώπη. Η αρχική δυναμικότητα της διασύνδεσης σχεδιάζεται να ανέλθει σε 3 GW ενώ σε δεύτερο χρόνο θα μπορούσε να φτάσει από 6 έως και 9 GW.
Το έργο έχει ενταχθεί στα 10ετή προγράμματα ανάπτυξης του ENTSO-Ε (ΤΥΝDP 2024 και ΤΥΝDP 2026) ως έργο υπό θεώρηση (under consideration). Παράλληλα, βρίσκονται σε εξέλιξη συζητήσεις με τους εμπλεκόμενους Διαχειριστές Συστήματος Μεταφοράς για την ωρίμανση του έργου.

• Συνεργάζεται στενά με τον Διαχειριστή της Αιγύπτου (EETC – Egyptian Electricity Transmission Company) και τον φορέα υλοποίησης ELICA SA, με τον οποίο έχει υπογράψει Μνημόνιο Κατανόησης σχετικά με την αξιολόγηση της εισόδου του στο μετοχικό κεφάλαιο της εταιρείας που αναπτύσσει το PCI έργο GREGY – Interconnector, που αφορά στην ηλεκτρική διασύνδεση Ελλάδας-Αιγύπτου. Το έργο έχει ενταχθεί στον 2ο Ενωσιακό Κατάλογο Έργων Αμοιβαίου Ενδιαφέροντος PMI (Projects of Mutual Interest) της Ευρωπαϊκής Ένωσης, καθώς και στο νέο δεκαετές πρόγραμμα ανάπτυξης TYNDP 2026 του ENTSO-E. Τον Απρίλιο του 2024 διακηρύχθηκαν από τον Φορέα Υλοποίησης οι δύο βασικές μελέτες του έργου, οι οποίες αφορούν στην τεχνική ανάλυση του έργου (βέλτιστη όδευση του υποθαλάσσιου καλωδίου και των σημείων προσαιγιάλωσης στις δύο χώρες) και στην ανάλυση κόστους-οφέλους.
Στην παρούσα φάση, έχει ξεκινήσει η εκπόνηση της μελέτης κόστουςοφέλους από τον ανάδοχο, ενώ μέχρι το τέλος του έτους θα προκηρυχθεί ο διαγωνισμός για την εκπόνηση της προκαταρκτικής μελέτης βυθού. Τον Σεπτέμβριο του 2025 υπογράφτηκε τριμερές MoU μεταξύ του ΑΔΜΗΕ, της EETC και της ELICA INTERCONNECTOR ΜΟΝΟΠΡΟΣΩΠΗ Α.Ε.. Η συμφωνία αυτή επικεντρώνεται στην υποβολή από τους Διαχειριστές ΑΔΜΗΕ και ETTC στην ELICA, των αναγκαίων τεχνικών προδιαγραφών και δεδομένων που αφορούν στη διενέργεια των ανωτέρω μελετών και γενικότερα στην τεχνική συνεργασία των μερών με σκοπό την ωρίμανση του έργου.

• Τον Φεβρουάριο 2024 σύστησε την κοινοπραξία «ΣΑΟΥΔΟΑΡΑΒΙΚΗ ΕΛΛΗΝΙΚΗ ΗΛΕΚΤΡΙΚΗ ΔΙΑΣΥΝΔΕΣΗ Α.Ε.» με αντικείμενο την εκπόνηση της μελέτης βιωσιμότητας για την ηλεκτρική διασύνδεση Ελλάδας – Σαουδικής Αραβίας, από τον ΑΔΜΗΕ και την National Grid που κατέχουν μερίδιο του μετοχικού κεφαλαίου 50% έκαστος. Η σύμπραξη εποπτεύεται από το Υπουργείο Περιβάλλοντος και Ενέργειας της Ελλάδας και το Υπουργείο Ενέργειας της Σαουδικής Αραβίας και εξειδικεύει τη στρατηγική συνεργασία μεταξύ των δυο χωρών στον τομέα της Ηλεκτρικής Ενέργειας.
Τον Απρίλιο του 2024 η κοινοπραξία «ΣΑΟΥΔΟΑΡΑΒΙΚΗ ΕΛΛΗΝΙΚΗ ΗΛΕΚΤΡΙΚΗ ΔΙΑΣΥΝΔΕΣΗ Α.Ε.» προχώρησε στην προκήρυξη του διαγωνισμού για την ανάθεση των σχετικών μελετών εμπορικής βιωσιμότητας για την ηλεκτρική διασύνδεση ανάμεσα στην Ελλάδα και το Βασίλειο της Σαουδικής Αραβίας μέσω καλωδίου HVDC, συνολικού προϋπολογισμού 1,5 εκατ. ευρώ. Τον Οκτώβριο του 2024 ολοκληρώθηκαν οι διαγωνιστικές διαδικασίες και υπογράφτηκε η σύμβαση με τον Ανάδοχο. Οι μελέτες είναι σε εξέλιξη και θα ολοκληρωθούν εντός του 2026. Τον Ιούλιο του 2025 ολοκληρώθηκε η Προκαταρκτική Έκθεση Βιωσιμότητας του Έργου, η οποία παρέχει μια πρώτη σύσταση σχετικά με τη βιωσιμότητα του Έργου της Διασύνδεσης Υψηλής Τάσης Συνεχούς Ρεύματος (HVDC) μεταξύ Σαουδικής Αραβίας και Ελλάδας, με σκοπό την ενημέρωση των Ενδιαφερόμενων Μερών σχετικά με τα ενδιάμεσα αποτελέσματα των μελετών αγοράς (market) και δικτύου (network), αλλά κυρίως της οικονομικής βιωσιμότητας του έργου (Cost-Benefit Assessment).

• Τον Οκτώβριο 2023, ο ΑΔΜΗΕ ορίστηκε ως Φορέας Υλοποίησης και Project Promoter του έργου της ηλεκτρικής διασύνδεσης μεταξύ Ελλάδας, Κύπρου και Ισραήλ. Η ολοκλήρωση του έργου θα σηματοδοτήσει την ηλεκτρική διασύνδεση της Κύπρου με το ευρωπαϊκό σύστημα μεταφοράς, διασφαλίζοντας την ισχυρή ενεργειακή θωράκιση του νησιού. Παράλληλα, το Ισραήλ θα ενισχύσει την ασφάλεια εφοδιασμού του, αποκτώντας τη δυνατότητα να αυξήσει, περαιτέρω και ταχύτερα, τη συμμετοχή των Ανανεώσιμων Πηγών Ενέργειας (ΑΠΕ) στο ενεργειακό του ισοζύγιο.
Τον Δεκέμβριο 2023, η εταιρεία EuroAsia Interconnector Ltd μετέφερε στον ΑΔΜΗΕ το ποσό των 55,2 εκατ. ευρώ, το οποίο είχε λάβει ως προχρηματοδότηση από το European Union’s Climate, Infrastructure and Environment Executive Agency (CINEA) και το μηχανισμό CEF (Connecting Europe Facility) της Ε.Ε. και με την είσπραξη επιπλέον 109,2 εκατ. ευρώ τον Ιανουάριο 2024, η ληφθείσα προχρηματοδότηση ανήλθε στα 164,5 εκατ. ευρώ, ποσό που αποτελεί το 25% της συνολικής επιχορήγησης. Τον Δεκέμβριο του 2023 ο ΑΔΜΗΕ έδωσε την εντολή έναρξης εργασιών. Έως σήμερα έχουν καταβληθεί 251,4 εκατ. ευρώ στον ανάδοχο του καλωδιακού τμήματος, καθώς οι εργασίες βρίσκονται σε εξέλιξη. Συγκεκριμένα, στο καλωδιακό τμήμα έχει ολοκληρωθεί η παραγωγή των πρώτων 513 χλμ. του υποθαλάσσιου καλωδίου, ενώ επιπλέον 10 χλμ. βρίσκονται σε διαφορετικά στάδια της παραγωγικής διαδικασίας.
Παράλληλα, έχει ολοκληρωθεί σημαντικό τμήμα των θαλάσσιων ερευνών. Τον Μάρτιο 2025, οι Ρυθμιστικές Αρχές Ελλάδας (ΡΑΑΕΥ) και Κύπρου (ΡΑΕΚ) εξέφρασαν τη στήριξή τους στο έργο της ηλεκτρικής διασύνδεσης Ελλάδας – Κύπρου – Ισραήλ (Great Sea Interconnector). Η στήριξη αυτή αποτυπώνεται και στις επιστολές (support letters) που απέστειλαν προς στην Ευρωπαϊκή Επιτροπή για την εκ νέου συμπερίληψη του έργου στον 2ο Ενωσιακό Κατάλογο Έργων Κοινού και Αμοιβαίου Ενδιαφέροντος της Ευρωπαϊκής Ένωσης (PCI/PMI). Ο ΑΔΜΗΕ βρίσκεται σε στενή συνεργασία με όλα τα ενδιαφερόμενα μέρη για τα θέματα που άπτονται της υλοποίησης του έργου. Αυτή τη στιγμή, υπάρχουν οι εξής τρεις ρυθμιστικές εκκρεμότητες: Απόφαση από την ΡΑΕΚ για να ανακτήσει ο ΑΔΜΗΕ τα ποσά έναντι εσόδου ετών 2025 και 2026 που προβλέπονται στο ρυθμιστικό πλαίσιο για το έργο, ήτοι 50 εκατ. ευρώ (25 εκατ. ευρώ ανά έτος), όπως περιγράφεται στην οικεία απόφαση.
Aπό κοινού έγκριση των δύο ρυθμιστικών αρχών για ανάκτηση των μέχρι σήμερα λειτουργικών δαπανών, συμπεριλαμβανομένων και των σταλιών των ερευνητικών πλοίων (έως 28/2/2025), δεδομένου ότι από τον ΑΔΜΗΕ έχει υποβληθεί το σύνολο των διευκρινιστικών και συμπληρωματικών στοιχείων που έχουν ζητηθεί. Aπό κοινού έγκριση της υποβληθείσας από τον Ιούνιο 2024 Σύμβασης Παραχώρησης του έργου στην εταιρεία «GREAT SEA INTERCONNECTOR Μ.Α.Ε.» (Concession Agreement). Πρέπει να σημειωθεί ότι λόγω των ανωτέρω ρυθμιστικών εκκρεμοτήτων, δεν έχει εκδοθεί Full Notice to Proceed (FNTP) προς τη Nexans (τελευταία πληρωμή τον Απρίλιο 2025) και συνεπώς δεν προκύπτει κάποια υποχρέωση απέναντι στην Nexans για το υπόλοιπο ποσό της σύμβασης.
Δεδομένων των καθυστερήσεων που έχουν προκύψει από την έναρξη του έργου μέχρι σήμερα και οι οποίες δεν αποδίδονται σε υπαιτιότητα του ΑΔΜΗΕ ή του Αναδόχου, ο Ανάδοχος διευκρίνισε ότι η διολίσθηση εκτιμάται στον ένα (1) χρόνο περίπου από την έκδοση του FNTP και τον συνολικό επαναπρογραμματισμό των εργασιών της σύμβασης με μεταγενέστερη αναλυτική εκτίμηση που θα γίνει εκ νέου βάσει της διαθεσιμότητας των απαιτούμενων πόρων.

Παράλληλα, ο Όμιλος ΑΔΜΗΕ:
• Ωριμάζει τη νέα διασύνδεση Ελλάδας - Αλβανίας μαζί με τον Διαχειριστή του Συστήματος Μεταφοράς της γειτονικής χώρας. Τον Μάρτιο του 2024 συστάθηκε από κοινού ειδική ομάδα εργασίας με εκπροσώπους των δύο διαχειριστών με στόχο την παρακολούθηση της προόδου υλοποίησης της νέας διασύνδεσης από τις δύο πλευρές και τη διερεύνηση της περαιτέρω συμβολής του έργου στους στόχους για τη μετάβαση σε μια κλιματικά ουδέτερη Ευρώπη.
• Σχεδιάζει την κατασκευή νέας διασύνδεσης μεταξύ Ελλάδας και Τουρκίας, η οποία θα ενισχύσει τη διασύνδεση του Ευρωπαϊκού με το Τουρκικό Σύστημα Μεταφοράς. Τον Φεβρουάριο του 2024 συστάθηκε από κοινού επιτροπή με εκπροσώπους των δύο διαχειριστών με στόχο τον συντονισμό και την επίτευξη της υλοποίησης της νέας διασύνδεσης.
• Προωθεί την αναβάθμιση της υφιστάμενης διασύνδεσης με τη Βόρεια Μακεδονία.
