Στην τελική ευθεία οι μελέτες για την ηλεκτρική διασύνδεση Ελλάδας – Αιγύπτου GREGY

Στην τελική ευθεία οι μελέτες για την ηλεκτρική διασύνδεση Ελλάδας – Αιγύπτου GREGY

Το έργο των 13 δισ. ευρώ προχωρά με στόχο την έναρξη κατασκευής το 2028 και ολοκλήρωση το 2031

Λίγο πριν την ολοκλήρωση βρίσκεται η μελέτη που αφορά στη τεχνική ανάλυση και στο κόστος-όφελος του έργου της ηλεκτρικής διασύνδεσης Ελλάδας – Αιγύπτου GREGY, σύμφωνα με τα όσα επισημαίνει ο διευθύνων σύμβουλος της Renewables & Energy Storage του ομίλου Κοπελούζου Γιάννης Καρύδας στο worldenergynews.gr.

Για τις τελευταίες μελέτες που βγήκαν στον αέρα την προηγούμενη Παρασκευή, δηλαδή τη μελέτη έρευνας βυθού και τη μελέτη χερσαίων έργων πολιτικού μηχανικού, οι αναθέσεις πρόκειται να γίνουν στις αρχές του έτους όπως εξηγεί, προσθέτοντας ότι το έργο τρέχει με γοργούς ρυθμούς σε όλα τα μέτωπα.

Η εταιρεία Elica του Ομίλου Κοπελούζου, έχει σε πλήρη εξέλιξη το project της ηλεκτρικής διασύνδεσης Ελλάδας – Αιγύπτου GREGY και μέχρι σήμερα έχει ήδη ολοκληρώσει τη μελέτη γραφείου που αφορά στην βέλτιστη όδευση του υποθαλάσσιου καλωδίου της ηλεκτρικής διασύνδεσης Ελλάδας – Αιγύπτου, ενώ τον περασμένο μήνα προχώρησε στην προκήρυξη του διεθνούς διαγωνισμού για την εκπόνηση της μελέτης περιβαλλοντικών επιπτώσεων.

Επίσης, σε φάση προετοιμασίας είναι και ο διαγωνισμός για τη μελέτη βασικού σχεδιασμού, η οποία θα καθορίσει τις τεχνικές προδιαγραφές του έργου και του απαιτούμενου εξοπλισμού.

Το χρονοδιάγραμμα

Το 2028 θα είναι σημαντικό έτος για την διασύνδεση αφού η εταιρεία δρομολογεί στις αρχές του να έχει ολοκληρώσει όλες τις απαραίτητες μελέτες, να πάρει την τελική επενδυτική απόφαση και να ξεκινήσει αμέσως μετά τις εργασίες για το mega project. Σύμφωνα με το σημερινό χρονοδιάγραμμα, το έργο έχει ορίζοντα ολοκλήρωσης το 2031.

Σε σχέση με τα χαρακτηριστικά του έργου, το GREGY αφορά την ηλεκτρική διασύνδεση των συστημάτων της Αιγύπτου και της Ελλάδας μέσω υποθαλάσσιου καλωδίου συνεχούς ρεύματος υψηλής τάσης (HVDC) ισχύος 3.000 MW και τάσης ±525 kV. Η υποδομή θα αποτελείται από δύο δίπολα, με ηλεκτρόδια εγκατεστημένα στα δύο άκρα της διασύνδεσης.

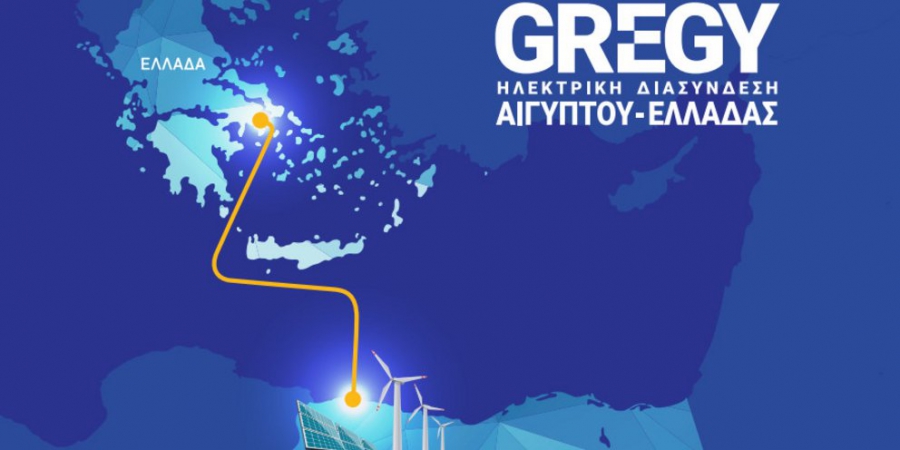

Η  κατ΄ αρχήν διαδρομή του GREGY είναι μήκους 954 χλμ, ξεκινά από το El Sallum και φτάνει στη Νέα Μάκρη Αττικής.

Αναφορικά με την ανάπτυξη έργων ΑΠΕ στην Αίγυπτο, προβλέπεται η ανάπτυξη συνολικής ισχύος 8,5 GW, εκ των οποίων 5,4 GW αιολικών πάρκων και 3,1 GW φωτοβολταϊκών.

Ειδικότερα, η ηλεκτρική ενέργεια από την Αίγυπτο θα μεταφέρεται σε χώρες της Ευρωπαϊκής Ένωσης από τις υφιστάμενες αλλά και από τις σχεδιαζόμενες διασυνδέσεις, μέρος της θα καταναλώνεται από την ελληνική βιομηχανία και ένα τρίτο μέρος της θα χρησιμοποιείται για την παραγωγή πράσινου υδρογόνου και θα υποκαθιστά 4,5 bcm φυσικού αερίου ετησίως, μειώνοντας τις εκπομπές CO2 κατά 10 εκατ. τόνους ετησίως.

Στο οικονομικό σκέλος, ο συνολικός προϋπολογισμός της διασύνδεσης αλλά και των έργων ΑΠΕ ανέρχεται στα 13 δις ευρώ.
