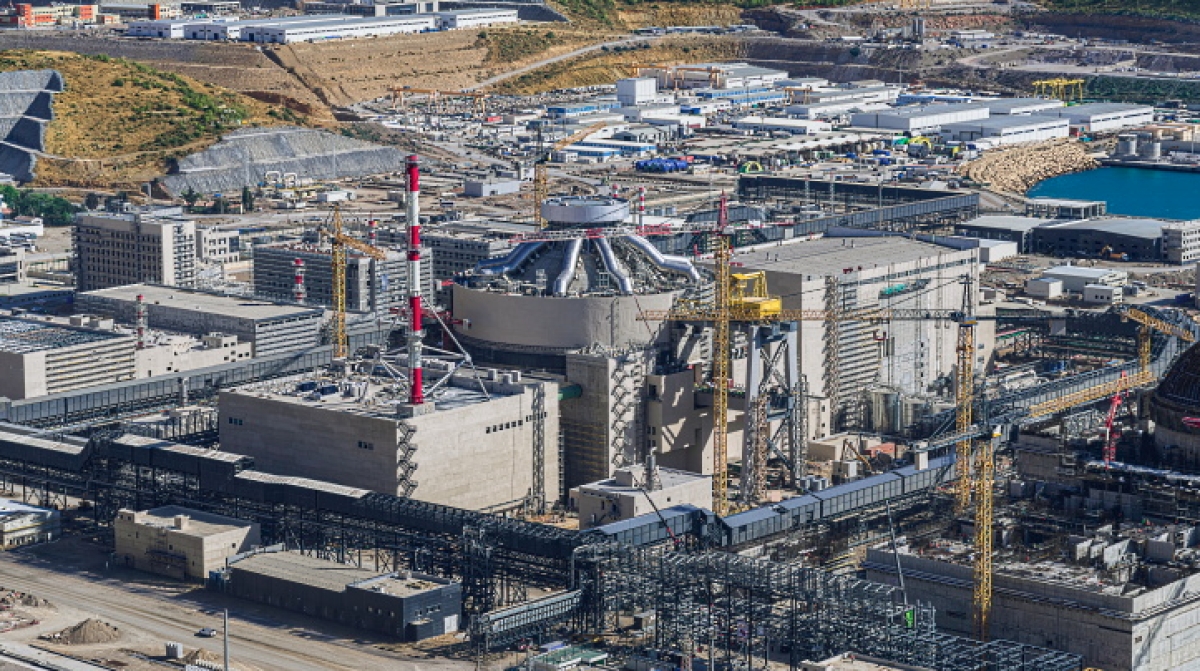

Πυρηνικός σταθμός Άκουγιου: Ολοκληρώθηκαν οι δοκιμές, πιο κοντά στην πρώτη ηλεκτροπαραγωγή η Τουρκία (World Nuclear News)

Πυρηνικός σταθμός Άκουγιου: Ολοκληρώθηκαν οι δοκιμές, πιο κοντά στην πρώτη ηλεκτροπαραγωγή η Τουρκία (World Nuclear News)
Οι υδραυλικές δοκιμές του πρώτου αντιδραστήρα στο Άκουγιου ολοκληρώθηκαν στις 9 Οκτωβρίου, με την πίεση στο πρωτεύον κύκλωμα να φτάνει τα 24,5 MPa, ανοίγοντας τον δρόμο για τους θερμούς λειτουργικούς ελέγχους πριν από τη φόρτωση καυσίμου - Το έργο των 20 δισ. δολαρίων, που κατασκευάζει η Rosatom, περιλαμβάνει τέσσερις αντιδραστήρες συνολικής ισχύος 4.800 MW, με στόχο την έναρξη ηλεκτροπαραγωγής από την πρώτη μονάδα έως το τέλος του 2026 και την κάλυψη περίπου του 10% της ηλεκτρικής ζήτησης της Τουρκίας όταν ολοκληρωθεί
Σχετικά Άρθρα

Η Τουρκία πλησιάζει σε ένα ιστορικό ενεργειακό ορόσημο, καθώς ο πρώτος πυρηνικός σταθμός της χώρας περνά σε καθοριστική φάση πριν από την εκκίνησή του. Η ολοκλήρωση των υδραυλικών δοκιμών στον πρώτο αντιδραστήρα του Άκουγιου ανοίγει τον δρόμο για τις δοκιμές υψηλής θερμοκρασίας, φέρνοντας την Άγκυρα ένα βήμα πιο κοντά στην είσοδό της στην πυρηνική ηλεκτροπαραγωγή. Το έργο των 20 δισ. δολαρίων, που κατασκευάζει η ρωσική κρατική εταιρεία Rosatom, αποτελεί ένα από τα σημαντικότερα ενεργειακά εγχειρήματα της Τουρκίας, με στόχο να καλύπτει, όταν ολοκληρωθεί, περίπου το 10% των αναγκών της χώρας σε ηλεκτρική ενέργεια.

Ολοκληρώθηκαν οι υδραυλικές δοκιμές - Σειρά έχουν οι έλεγχοι υψηλής θερμοκρασίας

Οι υδραυλικές δοκιμές στο πρωτεύον κύκλωμα του πρώτου αντιδραστήρα του πυρηνικού σταθμού Άκουγιου ολοκληρώθηκαν με επιτυχία στις 9 Οκτωβρίου, σύμφωνα με το World Nuclear News. Πρόκειται για ένα κρίσιμο στάδιο της διαδικασίας θέσης σε λειτουργία, καθώς ελέγχθηκε η αντοχή, η στεγανότητα και η λειτουργική κατάσταση των συστημάτων και του εξοπλισμού που είναι απαραίτητα για την ασφαλή λειτουργία της μονάδας.

Κατά τη διάρκεια των δοκιμών, η πίεση στο πρωτεύον κύκλωμα έφτασε τα 24,5 MPa, δηλαδή περίπου μιάμιση φορά πάνω από την κανονική πίεση λειτουργίας του αντιδραστήρα. Η θερμοκρασία του νερού στο αρχικό στάδιο των ελέγχων έφτασε τους 135 βαθμούς Κελσίου, ενώ τέθηκε σε λειτουργία και το αυτοματοποιημένο σύστημα ελέγχου της διαδικασίας.

Το πρωτεύον κύκλωμα περιλαμβάνει τον αντιδραστήρα, τις κύριες αντλίες κυκλοφορίας, τις γεννήτριες ατμού, τον πιεστήρα και τις σωληνώσεις που συνδέουν τα επιμέρους συστήματα. Η αξιοπιστία του είναι καθοριστικής σημασίας, καθώς μέσω αυτού μεταφέρεται η θερμότητα που παράγεται στον αντιδραστήρα προς το δευτερεύον κύκλωμα, όπου παράγεται ο ατμός για την κίνηση των στροβίλων.

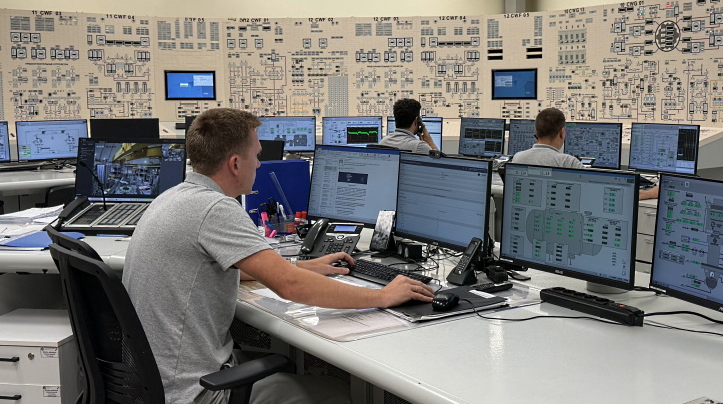

Το επόμενο βήμα είναι οι θερμές λειτουργικές δοκιμές, κατά τις οποίες θα ελεγχθεί η συμπεριφορά του εξοπλισμού σε συνθήκες που προσεγγίζουν εκείνες της κανονικής λειτουργίας. Μεταξύ άλλων, προβλέπεται ο έλεγχος των τεσσάρων κύριων αντλιών κυκλοφορίας σε θερμοκρασίες τουλάχιστον 260 βαθμών Κελσίου.

Οι ψυχρές και οι θερμές δοκιμές προηγούνται της φόρτωσης πυρηνικού καυσίμου στο πλαίσιο της διαδικασίας θέσης σε λειτουργία. Η ολοκλήρωση των υδραυλικών ελέγχων αποτελεί, επομένως, σημαντική πρόοδο, χωρίς ωστόσο να σημαίνει ότι ο αντιδραστήρας είναι ήδη έτοιμος να παράγει και να διοχετεύει ηλεκτρική ενέργεια στο δίκτυο.

Το έργο των 20 δισ. δολαρίων και η ενεργειακή φιλοδοξία της Άγκυρας

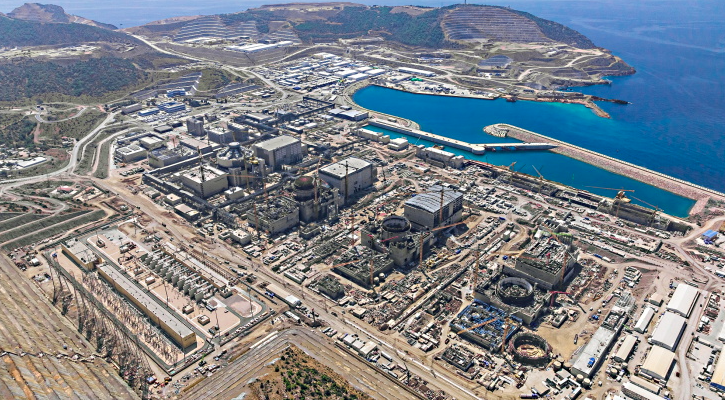

Ο πυρηνικός σταθμός του Άκουγιου κατασκευάζεται στην επαρχία της Μερσίνης, στις μεσογειακές ακτές της Τουρκίας, από τη ρωσική κρατική εταιρεία πυρηνικής ενέργειας Rosatom. Το έργο περιλαμβάνει τέσσερις αντιδραστήρες τύπου VVER-1200, ισχύος 1.200 μεγαβάτ ο καθένας, με συνολική εγκατεστημένη ισχύ 4.800 MW.

Το έργο υλοποιείται με το μοντέλο BOO (Build-Own-Operate), δηλαδή «Κατασκευή - Ιδιοκτησία - Λειτουργία», βάσει της διακυβερνητικής συμφωνίας Ρωσίας και Τουρκίας του 2010. Η άδεια κατασκευής της πρώτης μονάδας εκδόθηκε το 2018, ενώ οι εργασίες ξεκίνησαν την ίδια χρονιά. Το πυρηνικό καύσιμο παραδόθηκε στις εγκαταστάσεις τον Απρίλιο του 2023.

Ο αρχικός σχεδιασμός προέβλεπε την έναρξη λειτουργίας της πρώτης μονάδας νωρίτερα, ωστόσο το χρονοδιάγραμμα μετατέθηκε. Στόχος που έχει τεθεί είναι η πρώτη μονάδα να αρχίσει να τροφοδοτεί το τουρκικό ενεργειακό σύστημα έως το τέλος του 2026, ενώ η ολοκλήρωση των απαραίτητων διαδικασιών και η εμπορική λειτουργία εξαρτώνται από την επιτυχή έκβαση των επόμενων σταδίων δοκιμών και αδειοδότησης.

Όταν ολοκληρωθεί ολόκληρος ο σταθμός, αναμένεται να καλύπτει περίπου το 10% της ηλεκτρικής ζήτησης της Τουρκίας, ενισχύοντας την εγχώρια παραγωγή και διαφοροποιώντας το ενεργειακό της μείγμα.

Παράλληλα, η Άγκυρα εξετάζει την ανάπτυξη δεύτερου πυρηνικού σταθμού στη Σινώπη, ενώ έχει πραγματοποιήσει συνομιλίες με την Κίνα για την κατασκευή τρίτου σταθμού στην περιοχή της Θράκης, στη βορειοδυτική Τουρκία. Στα σχέδια της χώρας περιλαμβάνεται επίσης η ανάπτυξη μικρών αρθρωτών πυρηνικών αντιδραστήρων (SMR), με στόχο την προσθήκη ισχύος 5 GW έως το 2050.

Η επιτυχής ολοκλήρωση των υδραυλικών δοκιμών στο Άκουγιου αποτελεί ένα ακόμη σημαντικό βήμα για το φιλόδοξο πυρηνικό πρόγραμμα της Τουρκίας. Το επόμενο διάστημα θα είναι καθοριστικό, καθώς οι τεχνικοί έλεγχοι θα κρίνουν την πορεία προς την πρώτη πυρηνική εκκίνηση και την έναρξη παραγωγής ηλεκτρικής ενέργειας από τον πρώτο πυρηνικό σταθμό της χώρας.
